Page 109 - 新时期公路勘察设计创新研究
P. 109
第五章 公路工程边坡防护技术

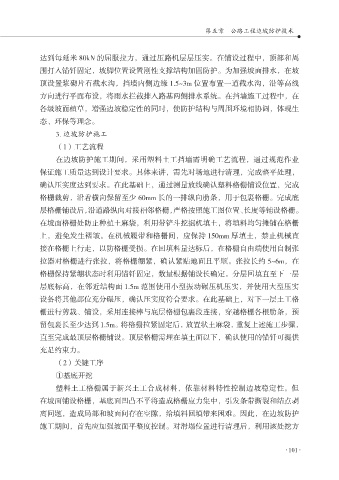

达到每延米 80kN 的屈服拉力,通过压路机层层压实。在铺设过程中,顶部和周
围打入锚钎固定,坡脚位置设置刚性支撑结构加固防护。为加强坡面排水,在坡
顶设置浆砌片石截水沟,挡墙内侧边缘 1.5~3m 位置布置一道截水沟,沿等高线
方向进行平面布设,将雨水拦截排入路基两侧排水系统。在挡墙施工过程中,在
各级坡面植草,增强边坡稳定性的同时,使防护结构与周围环境相协调,体现生
态、环保等理念。
3. 边坡防护施工
(1)工艺流程
在边坡防护施工期间,采用塑料土工挡墙需明确工艺流程,通过规范作业
保证施工质量达到设计要求。具体来讲,需先对场地进行清理,完成整平处理,
确认压实度达到要求。在此基础上,通过测量放线确认塑料格栅铺设位置,完成
格栅裁剪,沿着横向保留至少 60mm 长的一排纵向肋条,用于包裹格栅。完成底
层格栅铺设后,沿道路纵向对接相邻格栅,严格按照施工图位置、长度等铺设格栅。
在坡面格栅处防止种植土麻袋,利用带铲斗挖掘机填土,将填料均匀摊铺在格栅
上,避免发生褶皱。在机械履带和格栅间,应保持 150mm 厚填土,禁止机械直
接在格栅上行走,以防格栅受损。在回填料量达标后,在格栅自由端使用自制张
拉器对格栅进行张拉,将格栅绷紧,确认紧贴地面且平顺。张拉长约 5~6m,在
格栅保持紧绷状态时利用锚钎固定,数量根据铺设长确定。分层回填直至下一层
层底标高,在邻近结构面 1.5m 范围使用小型振动碾压机压实,并使用大型压实
设备将其他部位充分碾压,确认压实度符合要求。在此基础上,对下一层土工格
栅进行剪裁、铺设,采用连接棒与底层格栅包裹段连接,穿越格栅各根肋条,预
留包裹长至少达到 1.5m。将格栅拉紧固定后,放置状土麻袋,重复上述施工步骤,
直至完成最顶层格栅铺设。顶层格栅需埋在填土面以下,确认使用的锚钎可提供
充足约束力。
(2)关键工序
①基底开挖
塑料土工格栅属于新兴土工合成材料,依靠材料特性控制边坡稳定性。但
在坡面铺设格栅,基底面凹凸不平将造成格栅应力集中,引发条带撕裂和结点剥
离问题,造成局部和坡面间存在空隙,给填料回填带来困难。因此,在边坡防护
施工期间,首先应加强坡面平整度控制。对滑塌位置进行清理后,利用该处挖方
