Page 110 - 新时期公路勘察设计创新研究

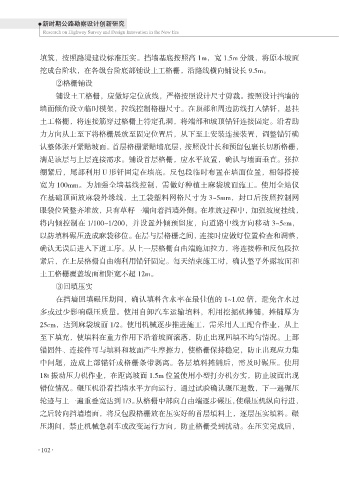

P. 110

新时期公路勘察设计创新研究
             Research on Highway Survey and Design Innovation in the New Era



            填筑,按照路堤建设标准压实。挡墙基底按照高 1m,宽 1.5m 分级,将原本坡面
            挖成台阶状,在各级台阶底部铺设土工格栅,沿路线横向铺设长 9.5m。
                 ②格栅铺设
                 铺设土工格栅,应做好定位放线,严格按照设计尺寸剪裁。按照设计挡墙的
            墙面倾角设立临时模架,拉线控制格栅尺寸。在顶部和周边防线打入锚钎,悬挂

            土工格栅,将连接筋穿过格栅上特定孔洞,将端部和坡顶锚钎连接固定。沿着助
            力方向从上至下将格栅展放至固定位置后,从下至上安装连接装置,调整锚钎确
            认整体张开紧贴坡面。首层格栅紧贴墙底层,按照设计长和预留包裹长切断格栅,

            满足该层与上层连接需求。铺设首层格栅,应水平放置,确认与墙面垂直。张拉
            绷紧后,尾部利用 U 形钎固定在墙底。反包段临时布置在墙面位置,相邻搭接
            宽为 100mm。为加强全墙基线控制,需做好种植土麻袋坡面施工。使用全站仪
            在基础顶面放麻袋外缘线,土工袋塑料网格尺寸为 3~5mm,封口后按照控制网
            眼袋位置整齐堆放,只有草籽一端向着挡墙外侧。在堆放过程中,加强坡度挂线,

            将内倾控制在 1/100~1/200,并设置外倾预留度,向道路中线方向移动 3~5cm,
            以防填料碾压造成麻袋移位。在层与层格栅之间,连接时应做好位置检查和调整,
            确认无误后进入下道工序。从上一层格栅自由端施加拉力,将连接棒和反包段拉

            紧后,在上层格栅自由端利用锚钎固定。每天结束施工时,确认整平外露坡面和
            土工格栅覆盖坡面相距宽不超 12m。
                 ③回填压实
                 在挡墙回填碾压期间,确认填料含水率在最佳值的 1~1.02 倍,避免含水过
            多或过少影响碾压质量。使用自卸汽车运输填料,利用挖掘机摊铺,摊铺厚为

            25cm,达到麻袋坡面 1/2。使用机械逐步推进施工,需采用人工配合作业,从上
            至下填充,使填料在重力作用下沿着坡面滚落,防止出现回填不均匀情况。上部
            锚固件、连接件可与填料和坡面产生摩擦力,使格栅保持稳定,防止出现应力集

            中问题,造成上部锚钎或格栅条带剥离。各层填料摊铺后,需及时碾压。使用
            18t 振动压力机作业,在距离坡面 1.5m 位置使用小型打夯机夯实,防止坡面出现
            错位情况。碾压机沿着挡墙水平方向运行,通过试验确认碾压遍数,下一遍碾压
            轮迹与上一遍重叠宽达到1/3。从格栅中部向自由端逐步碾压,使碾压机纵向行进,
            之后转向挡墙墙面,将反包段格栅放在压实好的首层填料上,逐层压实填料。碾

            压期间,禁止机械急刹车或改变运行方向,防止格栅受到扰动。在压实完成后,


             102
             102
   105   106   107   108   109   110   111   112   113   114   115
