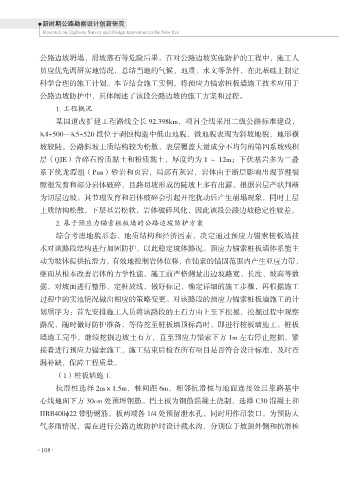

            公路边坡坍塌、滑坡落石等危险后果。在对公路边坡实施防护的工程中,施工人
            员应优先调研实地情况,总结当地的气候、地质、水文等条件,在此基础上制定
            科学合理的施工计划。本节结合施工实例,将预应力锚索桩板墙施工技术应用于
            公路边坡防护中,具体阐述了该段公路边坡的施工方案和过程。
                 1. 工程概况

                 某国道改扩建工程路线全长 92.398km,项目全线采用二级公路标准建设,
            K4+500—K5+520 段位于剥蚀构造中低山地貌,微地貌表现为斜坡地貌,地形横
            坡较陡。公路斜坡土质结构较为松散,表层覆盖大量成分不均匀的第四系坡残积

            层(QJE)含碎石粉质黏土和粉质黏土,厚度约为 1 ~ 12m;下伏基岩多为二叠
            系下统龙潭组(Pun)砂岩和页岩,局部有灰岩,岩体由于断层影响出现节理裂
            隙很发育和部分岩体破碎,且路切坡形成的陡坡上多有出露。根据岩层产状判断
            为切层边坡。其节理发育和岩体破碎会引起开挖扰动后产生崩塌现象,同时上层
            土质结构松散,下层基岩松软,岩体破碎风化,因此该段公路边坡稳定性较差。

                 2. 基于预应力锚索桩板墙的公路边坡防护方案
                 综合考虑地貌形态、地质结构和经济因素,决定通过预应力锚索桩板墙技
            术对该路段结构进行加固防护,以此稳定坡体路况。预应力锚索桩板墙体系能主

            动为坡体提供抗滑力,有效地控制岩体位移,在锚索的锚固范围内产生亚应力带,
            继而从根本改善岩体的力学性能。施工前严格测量出边坡路宽、长度、坡高等数
            据,对坡面进行整形、定桩放线,做好标记,确定详细的施工步骤,再根据施工
            过程中的实地情况做出相应的策略变更。对该路段的预应力锚索桩板墙施工的计
            划顺序为:首先安排施工人员将该路段的土石方由上至下挖掘,挖掘过程中观察

            路况,随时做好防护准备,等待挖至桩板墙顶标高时,即进行桩板墙施工。桩板
            墙施工完毕,继续挖掘边坡土石方,直至预应力锚索下方 1m 左右停止挖掘,紧
            接着进行预应力锚索施工,施工结束后检查所有项目是否符合设计标准,及时查

            漏补缺,保障工程质量。
                 (1)桩板墙施工
                 抗滑桩选择 2m×1.5m,桩间距 6m,相邻抗滑桩与地面连接处且靠路基中
            心线地面下方 30cm 处预埋钢筋。挡土板为钢筋混凝土浇制,选择 C30 混凝土和
            HRB400ϕ22 带肋钢筋,板两端各 1/4 处预留泄水孔,同时用作吊装口。为预防天

            气多雨情况,需在进行公路边坡防护时设计截水沟,分别位于坡顶外侧和抗滑桩
