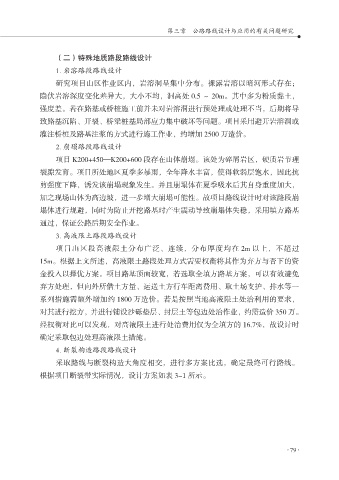

第三章 公路路线设计与应用的有关问题研究
(二)特殊地质路段路线设计
1. 岩溶路段路线设计
研究项目山区作业区内,岩溶洞呈集中分布。裸露岩溶以暗河形式存在;
隐伏岩溶深度变化差异大,大小不均,洞高处 0.5 ~ 20m。其中多为粉质黏土,
强度差。若在路基或桥桩施工前并未对岩溶洞进行预处理或处理不当,后期将导
致路基沉陷、开裂、桥梁桩基局部应力集中破坏等问题。项目采用避开岩溶洞或
灌注桥桩及路基注浆的方式进行施工作业,约增加 2500 万造价。
2. 崩塌路段路线设计
项目 K200+450—K200+600 段存在山体崩塌。该处为碎屑岩区,硬质岩节理
裂隙发育。项目所处地区夏季多暴雨,全年降水丰富,使得软弱层饱水,因此抗
剪强度下降,诱发该崩塌现象发生。并且崩塌体在夏季吸水后其自身重度加大,
加之现场山体为高边坡,进一步增大崩塌可能性。故项目路线设计时对该路段崩
塌体进行规避,同时为防止开挖路基时产生震动导致崩塌体失稳,采用填方路基
通过,保证公路后期安全作业。
3. 高液限土路段路线设计
项目山区段高液限土分布广泛、连续,分布厚度均在 2m 以上,不超过
15m。根据上文所述,高液限土路段处理方式需要权衡将其作为弃方与否下的资
金投入以择优方案。项目路基顶面较宽,若选取全填方路基方案,可以有效避免
弃方处理,但向外所借土方量、运送土方行车距离费用、取土场支护、排水等一
系列措施需额外增加约 1800 万造价。若是按照当地高液限土处治利用的要求,
对其进行挖方,并进行铺设沙砾垫层、封层土等包边处治作业,约需造价 350 万。
经权衡对比可以发现,对高液限土进行处治费用仅为全填方的 16.7%,故设计时
确定采取包边处理高液限土措施。
4. 断裂构造路段路线设计
采取路线与断裂构造大角度相交,进行多方案比选,确定最终可行路线。
根据项目断裂带实际情况,设计方案如表 3-1 所示。
