Page 124 - 基坑边坡支护设计与施工管理

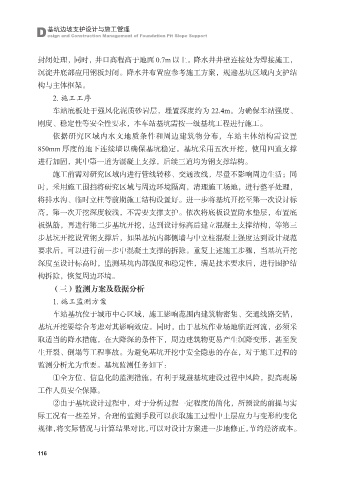

P. 124

D  基坑边坡支护设计与施工管理
              esign and Construction Management of Foundation Pit Slope Support


            封闭处理,同时,井口高程高于地面 0.7m 以上。降水井井壁连接处为焊接施工,
            沉淀井底部应用钢板封闭。降水井布置应参考施工方案,规避基坑区域内支护结
            构与主体框架。

                2. 施工工序
                车站底板处于强风化泥质砂岩层,埋置深度约为 22.4m。为确保车站强度、
            刚度、稳定性等安全性要求,本车站基坑需按一级基坑工程进行施工。
                依据研究区域内水文地质条件和周边建筑物分布,车站主体结构需设置

            850mm 厚度的地下连续墙以确保基坑稳定。基坑采用五次开挖,使用四道支撑
            进行加固,其中第一道为混凝土支撑,后续三道均为钢支撑结构。
                施工前需对研究区域内进行管线转移、交通改线,尽量不影响周边生活;同
            时,采用施工围挡将研究区域与周边环境隔离,清理施工场地,进行整平处理,

            将排水沟、临时立柱等前期施工结构设置好。进一步将基坑开挖至第一次设计标
            高,第一次开挖深度较浅,不需要支撑支护。依次将底板设置防水垫层,布置底
            板纵筋,再进行第二步基坑开挖,达到设计标高后建立混凝土支撑结构,等第三
            步基坑开挖设置钢支撑后,如果基坑内部侧墙与中立柱混凝土强度达到设计规范

            要求后,可以进行前一步中混凝土支撑的拆除。重复上述施工步骤,当基坑开挖
            深度至设计标高时,监测基坑内部强度和稳定性,满足技术要求后,进行围护结
            构拆除,恢复周边环境。
                (三)监测方案及数据分析

                1. 施工监测方案
                车站基坑位于城市中心区域,施工影响范围内建筑物密集、交通线路交错,
            基坑开挖要综合考虑对其影响效应。同时,由于基坑作业场地临近河流,必须采
            取适当的降水措施,在大降深的条件下,周边建筑物更易产生沉降变形,甚至发

            生开裂、倒塌等工程事故。为避免基坑开挖中安全隐患的存在,对于施工过程的
            监测分析尤为重要。基坑监测任务如下:
                ①全方位、信息化的监测措施,有利于规避基坑建设过程中风险,提高现场
            工作人员安全保障。

                ②由于基坑设计过程中,对于分析过程一定程度的简化,所预设的前提与实
            际工况有一些差异,合理的监测手段可以获取施工过程中土层应力与变形的变化
            规律,将实际情况与计算结果对比,可以对设计方案进一步地修正,节约经济成本。
