Page 126 - 基坑边坡支护设计与施工管理
P. 126
D 基坑边坡支护设计与施工管理
esign and Construction Management of Foundation Pit Slope Support
(四)基坑降水及开挖下地层沉降数值分析
1. 模型建立
本书采用 GMS 和 MIDAS 联合模拟基坑降水及开挖工况,采用 GMS 分析降
水过程中渗流变化规律,将地下水位数据导入 MIDAS 模型中,进一步研究基坑
开挖过程中地表沉降变形。根据两种数值软件计算结果,逐步分析基坑降水开挖
对周边环境的影响。
车站基坑施工对周边影响范围一般取开挖深度的 2~3 倍,考虑到施工环境的
复杂程度,可适当放大。本书三维数值模型尺寸为 200m×200m×50m,为保证
模型精确程度,将开挖区域进一步加密细化,模型最终划分为 117648 个单元。
GMS 模型初始水位高程设置为 23.0m,分为潜水层和承压水层两部分,潜水层
高程为 15.8~23.0m,承压水高程低于 15.8m。潜水层受降雨与蒸发影响,模型上
-3
-3
侧边界降雨量与蒸发量分别设置为 2.69×10 m/d 和 2.29×10 m/d。东侧边界采
用河流边界,河底高程为 19.5m,水位 23.2m。西侧、南侧和北侧边界设置为定
水头边界,水位根据观测井勘查数据设置为 23.4m。MIDAS 采用 Mohr-Coulomb
模型,位移边界设置为四周自由边界法向固定,底部自由面 x、y、z 方向固定,
顶部自由面无约束;水位边界由 GMS 模拟确定,计算模型如图 3-1 所示。

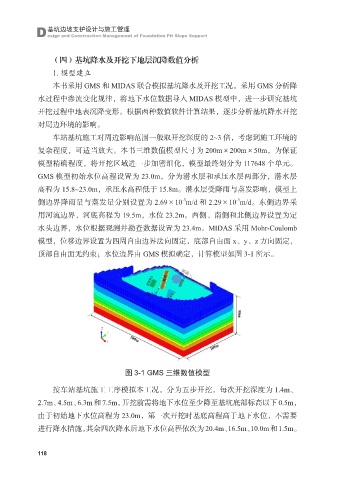

图 3-1 GMS 三维数值模型
按车站基坑施工工序模拟本工况,分为五步开挖,每次开挖深度为 1.4m、
2.7m、4.5m、6.3m 和 7.5m,开挖前需将地下水位至少降至基坑底部标高以下 0.5m,
由于初始地下水位高程为 23.0m,第一次开挖时基底高程高于地下水位,不需要
进行降水措施,其余四次降水后地下水位高程依次为20.4m、16.5m、10.0m和1.5m。
118
