Page 127 - 基坑边坡支护设计与施工管理
P. 127
第三章 基坑边坡支护施工技术及稳定性分析
地下连续墙长度为基坑深度 1.8 倍,基坑内部采用钢支撑进行支护,施工模拟步
骤见表 3-1。
表 3-1 基坑降水及开挖模拟步骤
网格划分完成后,制定模型计算步骤,调节未施工前现场环境初始应力、水
位(如图 3-2 所示),原始应力场与渗流场的准确程度对于后续模型计算精度至
关重要。既有建筑物以附加荷载的形式均匀分布在所处平面上,施工前周边环境
设置完成后,将位移清零能直观比较施工造成的地表形变。

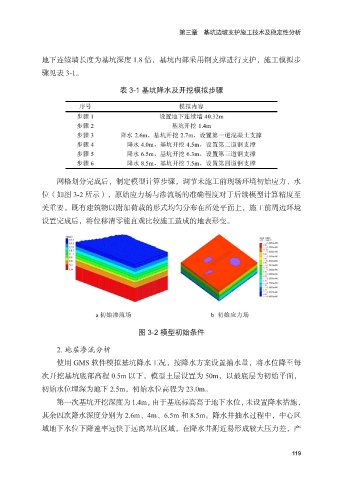

图 3-2 模型初始条件
2. 地层渗流分析
使用 GMS 软件模拟基坑降水工况,按降水方案设置抽水量,将水位降至每
次开挖基坑底部高程 0.5m 以下。模型土层设置为 50m,以最底层为初始平面,
初始水位埋深为地下 2.5m,初始水位高程为 23.0m。
第一次基坑开挖深度为 1.4m,由于基底标高高于地下水位,未设置降水措施,
其余四次降水深度分别为 2.6m、4m、6.5m 和 8.5m。降水井抽水过程中,中心区
域地下水位下降速率远快于远离基坑区域,在降水井附近易形成较大压力差,产
119
