第四章 基坑施工技术关键研究

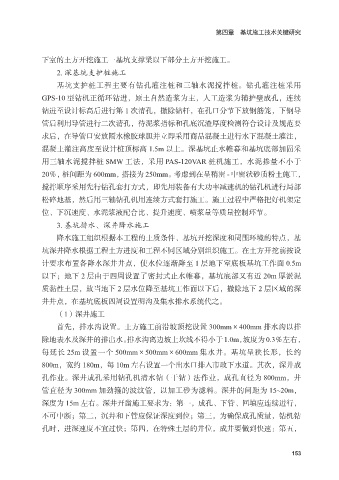

             下室的土方开挖施工一基坑支撑梁以下部分土方开挖施工。
                 2. 深基坑支护桩施工
                 基坑支护桩工程主要有钻孔灌注桩和三轴水泥搅拌桩。钻孔灌注桩采用

             GPS-10 型钻机正循环钻进,原土自然造浆为主,人工造浆为辅护壁成孔,连续
             钻进至设计标高后进行第 1 次清孔,撤除钻杆,在孔口分节下放钢筋笼,下钢导
             管后利用导管进行二次清孔,待泥浆指标和孔底沉渣厚度检测符合设计及规范要
             求后,在导管口安放隔水橡胶球胆并立即采用商品混凝土进行水下混凝土灌注,

             混凝土灌注高度至设计桩顶标高 1.5m 以上。深基坑止水帷幕和基坑底部加固采
             用三轴水泥搅拌桩 SMW 工法,采用 PAS-120VAR 桩机施工,水泥掺量不小于
             20%,桩间距为 600mm,搭接为 250mm。考虑到在呈稍密 - 中密状砂质粉土施工,
             搅拌顺序采用先行钻孔套打方式,即先用装备有大功率减速机的钻孔机进行局部

             松碎地基,然后用三轴钻孔机用连续方式套打施工。施工过程中严格把好机架定
             位、下沉速度、水泥浆液配合比、提升速度、喷浆量等质量控制环节。
                 3. 基坑排水、深井降水施工
                 降水施工组织根据本工程的土质条件、基坑开挖深度和周围环境的特点,基

             坑深井降水根据工程土方进度和工程不同区域分别组织施工。在土方开挖前按设
             计要求布置各降水深井井点,使水位逐渐降至 1 层地下室底板基坑工作面 0.5m
             以下;地下 2 层由于四周设置了密封式止水帷幕,基坑底部又有近 20m 厚淤泥
             质黏性土层,故当地下 2 层水位降至基坑工作面以下后,撤除地下 2 层区域的深

             井井点,在基坑底板四周设置明沟及集水排水系统代之。
                 (1)深井施工
                 首先,排水沟设置。土方施工前沿坡顶挖设置 300mm×400mm 排水沟以排
             除地表水及深井的排出水。排水沟离边坡上坎线不得小于1.0m,坡度为0.3%左右,

             每延长 25m 设置一个 500mm×500mm×600mm 集水井。基坑呈狭长形,长约
             800m,宽约 180m,每 10m 左右设置一个出水口排入市政下水道。其次,深井成
             孔作业。深井成孔采用钻孔机清水钻(干钻)法作业,成孔直径为 800mm,井
             管直径为 300mm 加劲箍的波纹管,以加工砂为滤料。深井的间距为 15~20m,

             深度为 15m 左右。深井开凿施工要求为:第一,成孔、下管、回填应连续进行,
             不可中断;第二,沉井和下管应保证深度到位;第三,为确保成孔质量,钻机钻
             孔时,进深速度不宜过快;第四,在特殊土层的井位,成井要做到快速:第五,
