Page 60 - 市政路桥施工质量管理及控制研究
P. 60

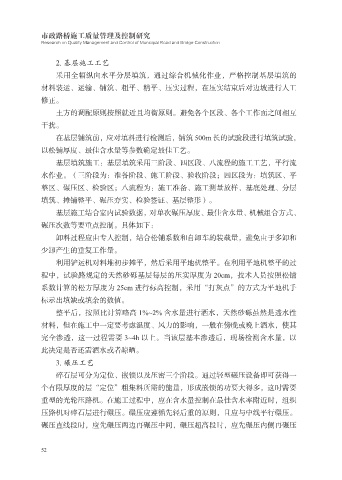

市政路桥施工质量管理及控制研究
             Research on Quality Management and Control of Municipal Road and Bridge Construction


                 2. 基层施工工艺
                 采用全幅纵向水平分层填筑,通过综合机械化作业,严格控制基层填筑的
             材料装运、运输、铺筑、粗平、精平、压实过程,在压实结束后对边坡进行人工
             修正。

                 土方的调配原则按照就近且均衡原则。避免各个区段、各个工作面之间相互
             干扰。
                 在基层铺筑前,应对填料进行检测后,铺筑 500m 长的试验段进行填筑试验,
             以松铺厚度、最佳含水量等参数确定最佳工艺。

                 基层填筑施工:基层填筑采用三阶段、四区段、八流程的施工工艺,平行流
             水作业。(三阶段为:准备阶段、施工阶段、验收阶段;四区段为:填筑区、平
             整区、碾压区、检验区;八流程为:施工准备、施工测量放样、基底处理、分层
             填筑、摊铺整平、碾压夯实、检验签证、基层整形)。

                 基层施工结合室内试验数据,对单次碾压厚度、最佳含水量、机械组合方式、
             碾压次数等要重点控制。具体如下:
                 卸料过程应由专人控制,结合松铺系数和自卸车的装载量,避免由于多卸和
             少卸产生的重复工作量。

                 利用铲运机对料堆初步摊平,然后采用平地机整平。在利用平地机整平的过
             程中,试验路规定的天然砂砾基层每层的压实厚度为 20cm,技术人员按照松铺
             系数计算的松方厚度为 25cm 进行标高控制,采用“打灰点”的方式为平地机手
             标示出填缺或填余的数值。

                 整平后,按照比计算略高 1%~2% 含水量进行洒水,天然砂砾虽然是透水性
             材料,但在施工中一定要考虑温度、风力的影响,一般在傍晚或晚上洒水,使其
             完全渗透,这一过程需要 3~4h 以上。当该层基本渗透后,现场检测含水量,以
             此决定是否还需洒水或者晾晒。

                 3. 碾压工艺
                 碎石层可分为定位、嵌锁以及压密三个阶段。通过轻型碾压设备即可获得一
             个有限厚度的层“定位”粗集料所需的能量,形成嵌锁的功要大得多,这时需要
             重型的光轮压路机。在施工过程中,应在含水量控制在最佳含水率附近时,组织

             压路机对碎石层进行碾压。碾压应遵循先轻后重的原则,且应与中线平行碾压。
             碾压直线段时,应先碾压两边再碾压中间,碾压超高段时,应先碾压内侧再碾压


             52
   55   56   57   58   59   60   61   62   63   64   65
