(1)施工机具

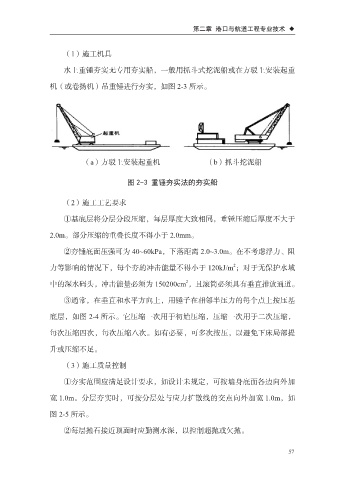

水上重锤夯实无专用夯实船,一般用抓斗式挖泥船或在方驳上安装起重
机(或卷扬机)吊重锤进行夯实,如图 2-3 所示。
(a)方驳上安装起重机 (b)抓斗挖泥船
图 2-3 重锤夯实法的夯实船
(2)施工工艺要求
①基底层将分层分段压缩,每层厚度大致相同,重锤压缩后厚度不大于
2.0m。部分压缩的重叠长度不得小于 2.0mm。
②夯锤底面压强可为 40~60kPa,下落距离 2.0~3.0m。在不考虑浮力、阻
2
力等影响的情况下,每个夯的冲击能量不得小于 120kJ/m ;对于无保护水域
2
中的深水码头,冲击能量必须为 150200cm ,且滚筒必须具有垂直排放通道。
③通常,在垂直和水平方向上,用锤子在相邻半压力的每个点上按压基
底层,如图 2-4 所示。它压缩一次用于初始压缩,压缩一次用于二次压缩,
每次压缩四次,每次压缩八次。如有必要,可多次按压,以避免下床局部提
升或压缩不足。
(3)施工质量控制
①夯实范围应满足设计要求,如设计未规定,可按墙身底面各边向外加
宽 1.0m。分层夯实时,可按分层处与应力扩散线的交点向外加宽 1.0m,如
图 2-5 所示。
②每层抛石接近顶面时应勤测水深,以控制超抛或欠抛。
