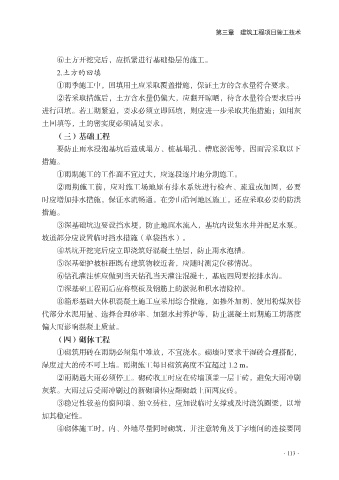

第三章 建筑工程项目施工技术
⑥土方开挖完后,应抓紧进行基础垫层的施工。
2.土方的回填
①雨季施工中,回填用土应采取覆盖措施,保证土方的含水量符合要求。
②若采取措施后,土方含水量仍偏大,应翻开晾晒,待含水量符合要求后再
进行回填。若工期紧迫,要求必须立即回填,则应进一步采取其他措施;如用灰
土回填等,土的密实度必须满足要求。
(三)基础工程
要防止雨水浸泡基坑后造成塌方、桩基塌孔、槽底淤泥等,因而需采取以下
措施。
①雨期施工的工作面不宜过大,应逐段逐片地分期施工。
②雨期施工前,应对施工场地原有排水系统进行检查、疏通或加固,必要
时应增加排水措施,保证水流畅通。在旁山沿河地区施工,还应采取必要的防洪
措施。
③深基础坑边要设挡水埂,防止地面水流入,基坑内设集水井并配足水泵。
坡道部分应设置临时挡水措施(草袋挡水)。
④基坑开挖完后应立即浇筑好混凝土垫层,防止雨水泡槽。
⑤深基础护坡桩距既有建筑物较近者,应随时测定位移情况。
⑥钻孔灌注桩应做到当天钻孔当天灌注混凝土,基底四周要挖排水沟。
⑦深基础工程雨后应将模板及钢筋上的淤泥和积水清除掉。
⑧箱形基础大体积混凝土施工应采用综合措施,如掺外加剂、使用粉煤灰替
代部分水泥用量、选择合理砂率、加强水封养护等,防止混凝土雨期施工坍落度
偏大而影响混凝土质量。
(四)砌体工程
①砌筑用砖在雨期必须集中堆放,不宜浇水。砌墙时要求干湿砖合理搭配,
湿度过大的砖不可上墙。雨期施工每日砌筑高度不宜超过 1.2 m。
②雨期遇大雨必须停工。砌砖收工时应在砖墙顶盖一层干砖,避免大雨冲刷
灰浆。大雨过后受雨冲刷过的新砌墙体应翻砌最上面两皮砖。
③稳定性较差的窗间墙、独立砖柱,应加设临时支撑或及时浇筑圈梁,以增
加其稳定性。
④砌体施工时,内、外墙尽量同时砌筑,并注意转角及丁字墙间的连接要同
·113·
