Page 151 - 地质勘查及生态环境防治研究
P. 151

地质勘查及生态环境防治研究
            Research on Geological Exploration and Ecological Environment Prevention and Control

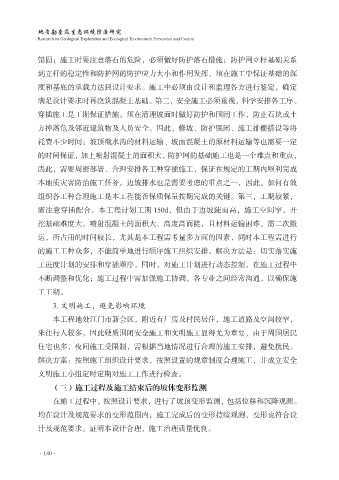

            锚固;施工时要注意落石的危险,必须做好防护落石措施;防护网立杆基础关系
            到立杆的稳定性和防护网的防护应力大小和作用发挥,须在施工中保证基础的深

            度和基底的承载力达到设计要求。施工中必须由设计和监理各方进行鉴定,确定
            满足设计要求时再浇筑混凝土基础。第二,安全施工必须重视,科学安排各工序、

            穿插施工是工期保证措施。须在清理坡面时做好防护和围闭工作,防止石块或土
            方掉落危及邻近建筑物及人员安全。因此,修坡、防护围闭、施工排栅搭设等将
            耗费不少时间;坡顶截水沟的材料运输、坡面混凝土的原材料运输等也需要一定

            的时间保证,加上喷射混凝土的面积大,防护网的基础施工也是一个难点和重点,
            因此,需要周密部署、合理安排各工种穿插施工,保证在规定的工期内顺利完成

            本地质灾害防治施工任务。边坡排水也是需要考虑的重点之一,因此,如何有效
            组织各工种合理施工是本工程能否保质保量按期完成的关键。第三,工期较紧,
            需注意穿插配合。本工程计划工期 150d,但由于边坡陡而高,施工空间窄,开

            挖基础难度大,喷射混凝土的面积大、高度高而陡,且材料运输困难,需二次搬
            运,所占用的时间较长,尤其是本工程需考量多方面的因素,同时本工程需进行

            的施工工种众多,不能简单地进行顺序施工组织安排。解决方法是:切实落实施
            工进度计划的安排和穿插顺序,同时,对施工计划进行动态控制,在施工过程中

            不断调整和优化;施工过程中需加强施工协调,各专业之间经常沟通,以确保施
            工工期。

                3. 文明施工,避免影响环境
                本工程地处江门市新会区,附近有厂房及村民居住,施工道路及空间较窄,
            来往行人较多,因此硬质围闭安全施工和文明施工显得尤为重要,由于周围居民

            住宅也多,夜间施工受限制,需根据当地情况进行合理的施工安排,避免扰民。
            解决方案:按照施工组织设计要求,按照设置的规章制度合理施工,并成立安全

            文明施工小组定时定期对施工工作进行检查。
                (三)施工过程及施工结束后的坡体变形监测
                在施工过程中,按照设计要求,进行了坡顶变形监测,包括位移和沉降观测。

            均在设计及规范要求的变形范围内;施工完成后的变形持续观测,变形也符合设
            计及规范要求。证明本设计合理,施工治理质量优良。



            ·140·
