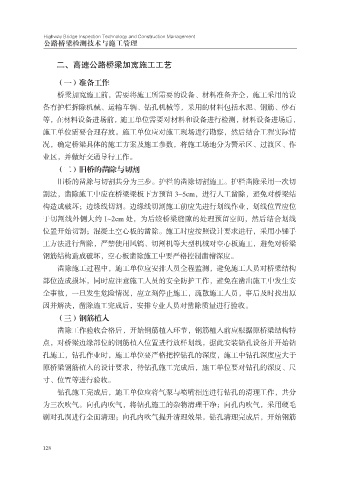

二、高速公路桥梁加宽施工工艺
(一)准备工作
桥梁加宽施工前,需要将施工所需要的设备、材料准备齐全,施工采用的设
备有护栏拆除机械、运输车辆、钻孔机械等,采用的材料包括水泥、钢筋、砂石
等,在材料设备进场前,施工单位需要对材料和设备进行检测,材料设备进场后,
施工单位需要合理存放。施工单位应对施工现场进行勘察,然后结合工程实际情
况,确定桥梁具体的施工方案及施工参数,将施工场地分为警示区、过渡区、作
业区,并做好交通导行工作。
(二)旧桥的凿除与切割
旧桥的凿除与切割共分为三步。护栏的凿除切割施工。护栏凿除采用一次切
割法,凿除施工中应在桥梁梁板下方预留 3~5cm,进行人工凿除,避免对桥梁结
构造成破坏;边缘线切割。边缘线切割施工前应先进行划线作业,划线位置应位
于切割线外侧大约 1~2cm 处,为后续桥梁缝隙的处理预留空间,然后结合划线
位置开始切割;混凝土空心板的凿除。施工时应按照设计要求进行,采用小锤手
工方法进行凿除,严禁使用风镐、切割机等大型机械对空心板施工,避免对桥梁
钢筋结构造成破坏,空心板凿除施工中要严格控制凿槽深度。
凿除施工过程中,施工单位应安排人员全程监测,避免施工人员对桥梁结构
部位造成损坏,同时应注意施工人员的安全防护工作,避免在凿出施工中发生安
全事故,一旦发生危险情况,应立刻停止施工,疏散施工人员,事后及时找出原
因并解决,凿除施工完成后,安排专业人员对凿除质量进行验收。
(三)钢筋植入
凿除工作验收合格后,开始钢筋植入环节,钢筋植入前应根据原桥梁结构特
点,对桥梁边缘部位的钢筋植入位置进行放样划线,据此安装钻孔设备并开始钻
孔施工,钻孔作业时,施工单位要严格把控钻孔的深度,施工中钻孔深度应大于
原桥梁钢筋植入的设计要求,待钻孔施工完成后,施工单位要对钻孔的深度、尺
寸、位置等进行验收。
钻孔施工完成后,施工单位应将气泵与喷嘴相连进行钻孔的清理工作,共分
为三次吹气。向孔内吹气,将钻孔施工的杂物清理干净;向孔内吹气,采用硬毛
刷对孔洞进行全面清理;向孔内吹气提升清理效果。钻孔清理完成后,开始钢筋
