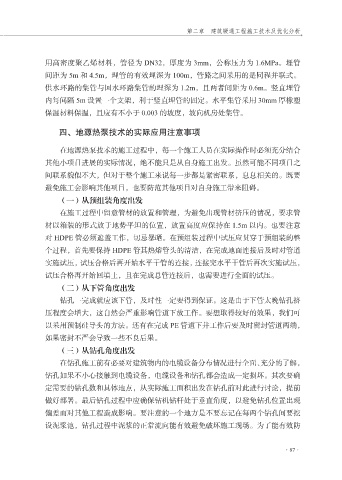

第二章 建筑暖通工程施工技术及优化分析
用高密度聚乙烯材料,管径为 DN32,厚度为 3mm,公称压力为 1.6MPa。埋管
间距为 5m 和 4.5m,埋管的有效埋深为 100m,管路之间采用的是同程并联式。
供水环路的集管与回水环路集管的埋深为 1.2m,且两者间距为 0.6m。竖直埋管
内每间隔 5m 设置一个支架,利于竖直埋管的固定。水平集管采用 30mm 厚橡塑
保温材料保温,且应有不小于 0.003 的坡度,坡向机房处集管。
四、地源热泵技术的实际应用注意事项
在地源热泵技术的施工过程中,每一个施工人员在实际操作时必须充分结合
其他小项目进展的实际情况,绝不能只是从自身施工出发。虽然可能不同项目之
间联系貌似不大,但对于整个施工来说每一步都是紧密联系,息息相关的。既要
避免施工会影响其他项目,也要防范其他项目对自身施工带来阻碍。
(一)从预组装角度出发
在施工过程中留意管材的放置和管理,为避免出现管材挤压的情况,要求管
材以箱装的形式放于地势平坦的位置,放置高度应保持在 1.5m 以内。也要注意
对 HDPE 管必须遮盖工作,切忌暴晒。在预组装过程中试压应贯穿于预组装的整
个过程,首先要保持 HDPE 管其热熔管头的清洁,在完成地面连接后及时对管道
实施试压,试压合格后再开始水平干管的连接,连接完水平干管后再次实施试压,
试压合格再开始回填土,且在完成总管连接后,也需要进行全面的试压。
(二)从下管角度出发
钻孔一完成就应该下管,及时性一定要得到保证。这是由于下管太晚钻孔挤
压程度会增大,这自然会严重影响管道下放工作。要想取得较好的效果,我们可
以采用预制硅导头的方法。还有在完成 PE 管道下井工作后要及时密封管道两端,
如果密封不严会导致一些不良后果。
(三)从钻孔角度出发
在钻孔施工前有必要对建筑物内的电缆设备分布情况进行全面、充分的了解,
钻孔如果不小心接触到电缆设备,电缆设备和钻孔都会造成一定损坏。其次要确
定需要的钻孔数和具体地点,从实际施工面积出发在钻孔前对此进行讨论,提前
做好部署。最后钻孔过程中应确保钻机钻杆处于垂直角度,以避免钻孔位置出现
偏差而对其他工程造成影响。要注意的一个地方是不要忘记在每两个钻孔间要挖
设泥浆池,钻孔过程中泥浆的正常流向能有效避免破坏施工现场。为了能有效防
