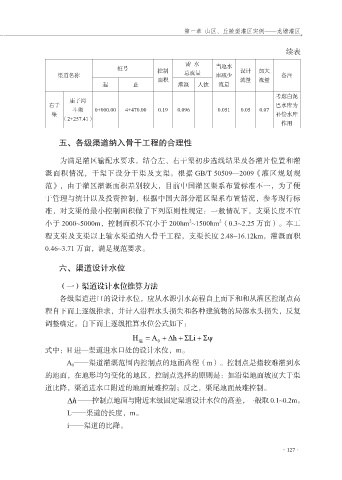

五、各级渠道纳入骨干工程的合理性
为满足灌区输配水要求,结合左、右干渠初步选线结果及各灌片位置和灌
溉面积情况,干渠下设分干渠及支渠。根据 GB/T 50509—2009《灌区规划规
范》,由于灌区灌溉面积差别较大,目前中国灌区渠系布置标准不一,为了便
于管理与统计以及投资控制,根据中国大部分灌区渠系布置情况,参考现行标
准,对支渠的最小控制面积做了下列原则性规定:一般情况下,支渠长度不宜
2
2
小于 2000~5000m,控制面积不宜小于 200hm ~1500hm (0.3~2.25 万亩)。本工
程支渠及支渠以上输水渠道纳入骨干工程,支渠长度 2.48~16.12km,灌溉面积
0.46~3.71 万亩,满足规范要求。
六、渠道设计水位
(一)渠道设计水位推算方法
各级渠道进口的设计水位,应从水源引水高程自上而下和和从灌区控制点高
程自下而上逐级推求,并计入沿程水头损失和各种建筑物的局部水头损失,反复
调整确定。自下而上逐级推算水位公式如下:
h
H = A + ∆ +Σ Li +Σψ
进 0
式中:H 进—渠道进水口处的设计水位,m。
A 0 ——渠道灌溉范围内控制点的地面高程(m)。控制点是指较难灌到水
的地面,在地形均匀变化的地区,控制点选择的原则是:如沿渠地面坡度大于渠
道比降,渠道进水口附近的地面最难控制;反之,渠尾地面最难控制。
h
∆ ——控制点地面与附近末级固定渠道设计水位的高差,一般取 0.1~0.2m。
L——渠道的长度,m。
i——渠道的比降。
