Page 29 - 农田水利工程施工技术及质量控制研究
P. 29

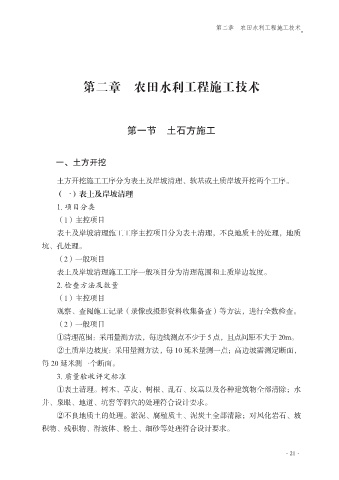

第二章  农田水利工程施工技术








                         第二章  农田水利工程施工技术






                                     第一节  土石方施工




                 一、土方开挖

                 土方开挖施工工序分为表土及岸坡清理、软基或土质岸坡开挖两个工序。

                 (一)表土及岸坡清理
                 1. 项目分类
                 (1)主控项目
                 表土及岸坡清理施工工序主控项目分为表土清理,不良地质土的处理,地质

             坑、孔处理。
                 (2)一般项目

                 表土及岸坡清理施工工序一般项目分为清理范围和土质岸边坡度。
                 2. 检查方法及数量
                 (1)主控项目
                 观察、查阅施工记录(录像或摄影资料收集备查)等方法,进行全数检查。

                 (2)一般项目
                 ①清理范围:采用量测方法,每边线测点不少于 5 点,且点间距不大于 20m。
                 ②土质岸边坡度:采用量测方法,每 10 延米量测一点;高边坡需测定断面,

             每 20 延米测一个断面。
                 3. 质量验收评定标准
                 ①表土清理。树木、草皮、树根、乱石、坟墓以及各种建筑物全部清除;水
             井、泉眼、地道、坑窖等洞穴的处理符合设计要求。

                 ②不良地质土的处理。淤泥、腐殖质土、泥炭土全部清除;对风化岩石、坡
             积物、残积物、滑坡体、粉土、细砂等处理符合设计要求。



                                                                                  ·21·
