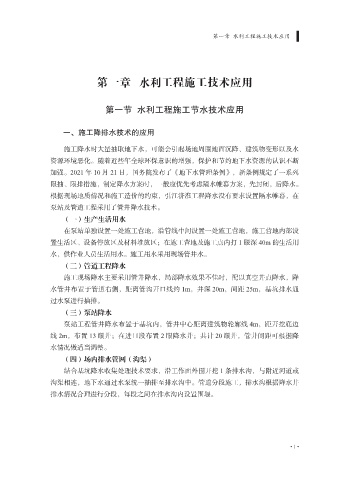

第一章  水利工程施工技术应用







                               第一章  水利工程施工技术应用




                                  第一节  水利工程施工节水技术应用


                     一、施工降排水技术的应用

                     施工降水时大量抽取地下水,可能会引起场地周围地面沉降、建筑物变形以及水

                 资源环境恶化。随着近些年全球环保意识的增强,保护和节约地下水资源的认识不断
                 加强。2021 年 10 月 21 日,国务院发布了《地下水管理条例》,新条例规定了一系列
                 限抽、限排措施,制定降水方案时,一般应优先考虑隔水帷幕方案,先封闭,后降水。

                 根据现场地质情况和施工造价的约束,引江济淮工程降水没有要求设置隔水帷幕,在
                 泵站及管道工程采用了管井降水技术。
                     (一)生产生活用水

                     在泵站单独设置一处施工营地,沿管线中间设置一处施工营地,施工营地内部设
                 置生活区、设备停放区及材料堆放区;在施工营地及施工点内打 1 眼深 40m 的生活用
                 水,供作业人员生活用水。施工用水采用现场管井水。

                     (二)管道工程降水
                     施工现场降水主要采用管井降水,局部降水效果不佳时,配以真空井点降水,降
                 水管井布置于管道右侧,距离管沟开口线约 1m,井深 20m,间距 25m,基坑排水通
                 过水泵进行抽排。

                     (三)泵站降水
                     泵站工程管井降水布置于基坑内,管井中心距离建筑物轮廓线 4m,距开挖底边
                 线 2m,布置 13 眼井;在进口段布置 2 眼降水井;共计 20 眼井,管井间距可根据降

                 水情况做适当调整。
                     (四)场内排水管网(沟渠)
                     结合基坑降水收集处理技术要求,沿工作面外围开挖 1 条排水沟,与附近河道或
                 沟渠相连,地下水通过水泵统一抽排至排水沟中。管道分段施工,排水沟根据降水井

                 排水情况合理进行分段,每段之间在排水沟内设置围堰。
