Page 191 - 水利工程施工新技术与安全管理研究
P. 191
水利工程施工新技术与安全管理研究
Research on New Technologies and Safety Management in Water Conservancy Engineering Construction

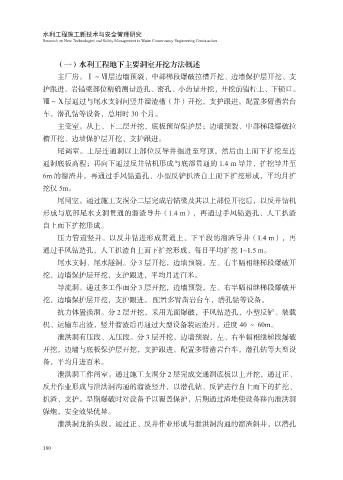

(一)水利工程地下主要洞室开挖方法概述
主厂房。Ⅰ~Ⅶ层边墙预裂、中部梯段爆破拉槽开挖、边墙保护层开挖、支
护跟进。岩锚梁部位精确测量造孔、密孔、小药量开挖,开挖前锚杆上、下锁口。
Ⅷ~Ⅹ层通过与尾水支洞间竖井溜渣槽(井)开挖,支护跟进。配置多臂凿岩台
车,潜孔钻等设备,总用时 30 个月。
主变室。从上、下二层开挖,底板预留保护层;边墙预裂、中部梯段爆破拉
槽开挖、边墙保护层开挖、支护跟进。
尾调室。上层连通洞以上部位反导井掘进至穹顶,然后由上而下扩挖至连
通洞底板高程;再向下通过反井钻机形成与底部贯通的 1.4 m 导井,扩挖导井至
6m 的溜渣井,再通过手风钻造孔、小型反铲扒渣自上而下扩挖形成,平均月扩
挖仅 5m。
尾闸室。通过施工支洞分二层完成岩锚梁及其以上部位开挖后,以反井钻机
形成与底部尾水支洞贯通的溜渣导井(1.4 m),再通过手风钻造孔、人工扒渣
自上而下扩挖形成。
压力管道竖井。以反井钻进形成贯通上、下平段的溜渣导井(1.4 m),再
通过手风钻造孔,人工扒渣自上而下扩挖形成,每日平均扩挖 1~1.5 m。
尾水支洞、尾水隧洞。分 3 层开挖,边墙预裂,左、右半幅相继梯段爆破开
挖,边墙保护层开挖,支护跟进,平均月进百米。
导流洞。通过多工作面分 3 层开挖,边墙预裂,左、右半幅相继梯段爆破开
挖,边墙保护层开挖,支护跟进。 配置多臂凿岩台车,潜孔钻等设备。
抗力体置换洞。分 2 层开挖,采用光面爆破,手风钻造孔,小型反铲、装载
机、运输车出渣,竖井溜渣后再通过大型设备装运渣月。进度 40 ~ 60m。
泄洪洞有压段、无压段。分 3 层开挖,边墙预裂,左、右半幅相继梯段爆破
开挖,边墙与底板保护层开挖,支护跟进。配置多臂凿岩台车,潜孔钻等大型设
备,平均月进百米。
泄洪洞工作闸室。通过施工支洞分 2 层完成交通洞底板以上开挖,通过正、
反井作业形成与泄洪洞沟通的溜渣竖井,以潜孔钻、反铲进行自上而下的扩挖、
扒渣、支护。早期爆破时对设备予以覆盖保护,后期通过渣堆使设备移向泄洪洞
躲炮,安全效果优异。
泄洪洞龙抬头段。通过正、反井作业形成与泄洪洞沟通的溜渣斜井,以潜孔
180
