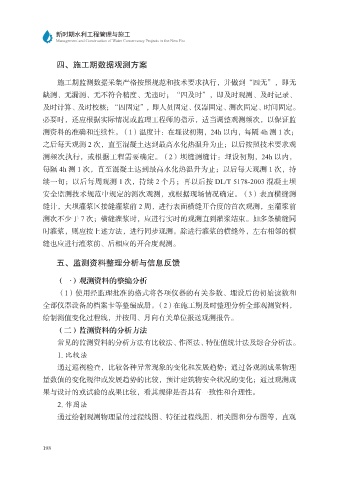

                 四、施工期数据观测方案

                  施工期监测数据采集严格按照规范和技术要求执行,并做到“四无”,即无
             缺测、无漏测、无不符合精度、无违时;“四及时”,即及时观测、及时记录、

             及时计算、及时校核;“四固定”,即人员固定、仪器固定、测次固定、时间固定。
             必要时,还应根据实际情况或监理工程师的指示,适当调整观测频次,以保证监
             测资料的准确和连续性。(1)温度计:在埋设初期,24h 以内,每隔 4h 测 1 次;

             之后每天观测 2 次,直至混凝土达到最高水化热温升为止;以后按照技术要求观
             测频次执行,或根据工程需要确定。(2)坝缝测缝计:埋设初期,24h 以内,
             每隔 4h 测 1 次,直至混凝土达到最高水化热温升为止;以后每天观测 1 次,持
             续一旬;以后每周观测 1 次,持续 2 个月;再以后按 DL/T 5178-2003 混凝土坝
             安全监测技术规范中规定的测次观测,或根据现场情况确定。(3)表面横缝测

             缝计,大坝灌浆区接缝灌浆前 2 周,进行表面横缝开合度的首次观测,至灌浆前
             测次不少于 7 次;横缝灌浆时,应进行实时的观测直到灌浆结束。如多条横缝同
             时灌浆,则应按上述方法,进行同步观测。除进行灌浆的横缝外,左右相邻的横

             缝也应进行灌浆前、后相应的开合度观测。

                 五、监测资料整理分析与信息反馈

                 (一)观测资料的整编分析
                  (1)使用经监理批准的格式将各项仪器的有关参数、埋设后的初始读数和

             全部仪器设备的档案卡等整编成册。(2)在施工期及时整理分析全部观测资料,
             绘制测值变化过程线,并按周、月向有关单位报送观测报告。
                 (二)监测资料的分析方法

                  常见的监测资料的分析方法有比较法、作图法、特征值统计法及综合分析法。
                  1. 比较法
                  通过巡视检查,比较各种异常现象的变化和发展趋势;通过各观测成果物理
             量数值的变化规律或发展趋势的比较,预计建筑物安全状况的变化;通过观测成
             果与设计的或试验的成果比较,看其规律是否具有一致性和合理性。

                  2. 作图法
                  通过绘制观测物理量的过程线图、特征过程线图、相关图和分布图等,直观
