Page 141 - 建筑工程结构设计与施工探讨

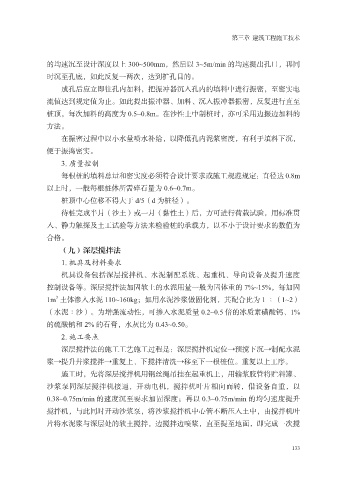

P. 141

第三章  建筑工程施工技术



               的均速沉至设计深度以上 300~500mm,然后以 3~5m/min 的均速提出孔口,再同
               时沉至孔底,如此反复一两次,达到扩孔目的。
                   成孔后应立即往孔内加料,把振冲器沉入孔内的填料中进行振密,至密实电

               流值达到规定值为止。如此提出振冲器、加料、沉入振冲器振密,反复进行直至
               桩顶,每次加料的高度为 0.5~0.8m。在沙性土中制桩时,亦可采用边振边加料的
               方法。
                   在振密过程中以小水量喷水补给,以降低孔内泥浆密度,有利于填料下沉,

               便于振捣密实。
                   3. 质量控制
                   每根桩的填料总量和密实度必须符合设计要求或施工规范规定:直径达 0.8m
               以上时,一般每根桩体所需碎石量为 0.6~0.7m。

                   桩顶中心位移不得大于 d/5(d 为桩径)。
                   待桩完成半月(沙土)或一月(黏性土)后,方可进行荷载试验,用标准贯
               入、静力触探及土工试验等方法来检验桩的承载力,以不小于设计要求的数值为
               合格。

                   (九)深层搅拌法
                   1. 机具及材料要求
                   机具设备包括深层搅拌机、水泥制配系统、起重机、导向设备及提升速度
               控制设备等。深层搅拌法加固软土的水泥用量一般为固体重的 7%~15%,每加固

                 3
               1m 土体渗入水泥 110~160kg;如用水泥沙浆做固化剂,其配合比为 1 ∶(1~2)
               (水泥∶沙)。为增强流动性,可掺入水泥质量 0.2~0.5 倍的冰质素磺酸钙、1%
               的硫酸钠和 2% 的石膏,水灰比为 0.43~0.50。
                   2. 施工要点

                   深层搅拌法的施工工艺施工过程是:深层搅拌机定位→预搅下沉→制配水泥
               浆→提升井浆搅拌→重复上、下搅拌清洗→移至下一根桩位。重复以上工序。
                   施工时,先将深层搅拌机用钢丝绳吊挂在起重机上,用输浆胶管将贮料罐、
               沙浆泵同深层搅拌机接通,开动电机,搅拌机叶片相向而转,借设备自重,以

               0.38~0.75m/min 的速度沉至要求加固深度;再以 0.3~0.75m/min 的均匀速度提升
               搅拌机,与此同时开动沙浆泵,将沙浆搅拌机中心管不断压入土中,由搅拌机叶
               片将水泥浆与深层处的软土搅拌,边搅拌边喷浆,直至提至地面,即完成一次搅



                                                                                      133
