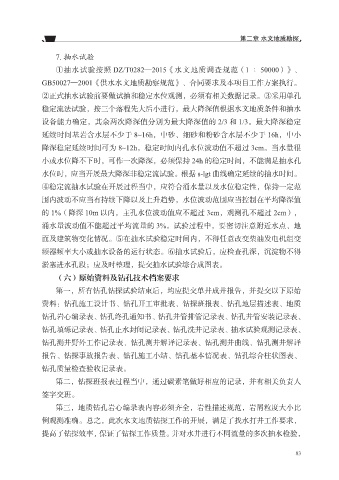

第二章 水文地质勘探
7. 抽水试验
①抽水试验按照 DZ/T0282—2015《水文地质调查规范(1 ∶ 50000)》、
GB50027—2001《供水水文地质勘察规范》、合同要求及本项目工作方案执行。
②正式抽水试验前要做试抽和稳定水位观测,必须有相关数据记录。③采用单孔
稳定流法试验,按三个落程先大后小进行,最大降深值根据水文地质条件和抽水
设备能力确定,其余两次降深值分别为最大降深值的 2/3 和 1/3。最大降深稳定
延续时间基岩含水层不少于 8~16h,中砂、细砂和粉砂含水层不少于 16h,中小
降深稳定延续时间可为 8~12h,稳定时间内孔水位波动值不超过 3cm。当水量很
小或水位降不下时,可作一次降深,必须保持 24h 的稳定时间,不能满足抽水孔
水位时,应当开展最大降深非稳定流试验。根据 s-lgt 曲线确定延续的抽水时间。
④稳定流抽水试验在开展过程当中,应符合涌水量以及水位稳定性,保持一定范
围内波动不应当有持续下降以及上升趋势,水位波动范围应当控制在平均降深值
的 1%(降深 10m 以内,主孔水位波动值应不超过 3cm,观测孔不超过 2cm),
涌水量波动值不能超过平均流量的 3%。试验过程中,要密切注意附近水点、地
面及建筑物变化情况。⑤在抽水试验稳定时间内,不得任意改变柴油发电机组变
频器频率大小或抽水设备的运行状态。⑥抽水试验后,应检查孔深,沉淀物不得
淤塞进水孔段;应及时整理,提交抽水试验综合成图表。
(六)原始资料及钻孔技术档案要求
第一,所有钻孔钻探试验结束后,均应提交单井成井报告,并提交以下原始
资料:钻孔施工设计书、钻孔开工审批表、钻探班报表、钻孔地层描述表、地质
钻孔岩心编录表、钻孔终孔通知书、钻孔井管排管记录表、钻孔井管安装记录表、
钻孔填砾记录表、钻孔止水封闭记录表、钻孔洗井记录表、抽水试验观测记录表、
钻孔测井野外工作记录表、钻孔测井解译记录表、钻孔测井曲线、钻孔测井解译
报告、钻探事故报告表、钻孔施工小结、钻孔基本情况表、钻孔综合柱状图表、
钻孔质量检查验收记录表。
第二,钻探班报表过程当中,通过碳素笔做好相应的记录,并有相关负责人
签字交班。
第三,地质钻孔岩心编录表内容必须齐全,岩性描述规范,岩屑粒度大小比
例观测准确。总之,此次水文地质钻探工作的开展,满足了找水打井工作要求,
提高了钻探效率,保证了钻探工作质量。并对水井进行不同流量的多次抽水检验,
