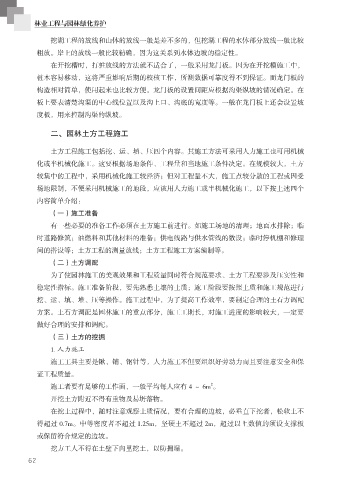

林业工程与园林绿化养护
挖湖工程的放线和山体的放线一般是差不多的,但挖湖工程的水体部分放线一般比较
粗放。岸上的放线一般比较精确,因为这关系到水体边坡的稳定性。
在开挖槽时,打桩放线的方法就不适合了,一般采用龙门板。因为在开挖槽施工中,
桩木容易移动,这将严重影响后期的校核工作,所测数据可靠度得不到保证。而龙门板的
构造相对简单,使用起来也比较方便。龙门板的设置间距应根据沟渠纵坡的情况确定。在
板上要表清楚沟渠的中心线位置以及沟上口、沟底的宽度等。一般在龙门板上还会设置坡
度板,用来控制沟渠的纵坡。
二、园林土方工程施工
土方工程施工包括挖、运、填、压四个内容。其施工方法可采用人力施工也可用机械
化或半机械化施工。这要根据场地条件、工程量和当地施工条件决定。在规模较大,土方
较集中的工程中,采用机械化施工较经济;但对工程量不大,施工点较分散的工程或因受
场地限制,不便采用机械施工的地段,应该用人力施工或半机械化施工,以下按上述四个
内容简单介绍:
(一)施工准备
有一些必要的准备工作必须在土方施工前进行。如施工场地的清理;地面水排除;临
时道路修筑;油燃料和其他材料的准备;供电线路与供水管线的数设;临时停机棚和修理
间的搭设等;土方工程的测量放线;土方工程施工方案编制等。
(二)土方调配
为了使园林施工的美观效果和工程质量同时符合规范要求、土方工程要涉及压实性和
稳定性指标。施工准备阶段,要先熟悉土壤的土质;施工阶段要按照土质和施工规范进行
挖、运、填、堆、压等操作。施工过程中,为了提高工作效率,要制定合理的土石方调配
方案。土石方调配是园林施工的重点部分,施工工期长,对施工进度的影响较大,一定要
做好合理的安排和调配。
(三)土方的挖掘
1. 人力施工
施工工具主要是锹、铺、钢针等,人力施工不但要组织好劳动力而且要注意安全和保
证工程质量。
2
施工者要有足够的工作面,一般平均每人应有 4 ~ 6m 。
开挖土方附近不得有重物及易坍落物。
在挖土过程中,随时注意观察土质情况,要有合理的边坡,必垂直下挖者,松软土不
得超过 0.7m。中等密度者不超过 1.25m,坚硬土不超过 2m,超过以上数值的须设支撑板
或保留符合规定的边坡。
挖方工人不得在土壁下向里挖土,以防拥塌。
