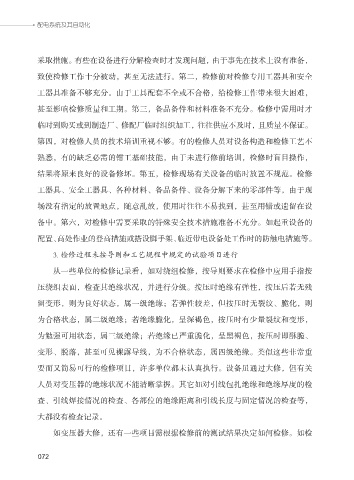

           采取措施。有些在设备进行分解检查时才发现问题,由于事先在技术上没有准备,
           致使检修工作十分被动,甚至无法进行。第二,检修前对检修专用工器具和安全

           工器具准备不够充分。由于工具配套不全或不合格,给检修工作带来很大困难,

           甚至影响检修质量和工期。第三,备品备件和材料准备不充分。检修中需用时才
           临时到购买或到制造厂、修配厂临时组织加工,往往供应不及时,且质量不保证。

           第四,对检修人员的技术培训重视不够。有的检修人员对设备构造和检修工艺不

           熟悉,有的缺乏必需的钳工基础技能,由于未进行修前培训,检修时盲目操作,

           结果将原来良好的设备修坏。第五,检修现场有关设备的临时放置不规范。检修

           工器具、安全工器具、各种材料、备品备件、设备分解下来的零部件等,由于现
           场没有指定的放置地点,随意乱放,使用时往往不易找到,甚至用错或遗留在设

           备中。第六,对检修中需要采取的特殊安全技术措施准备不充分。如起重设备的

           配置、高处作业的登高措施或搭设脚手架、临近带电设备处工作时的防触电措施等。
               3. 检修过程未按导则和工艺规程中规定的试验项目进行

               从一些单位的检修记录看,如对绕组检修,按导则要求在检修中应用手指按

           压绕组表面,检查其绝缘状况,并进行分级。按压时绝缘有弹性,按压后若无残

           留变形,则为良好状态,属一级绝缘;若弹性较差,但按压时无裂纹、脆化,则

           为合格状态,属二级绝缘;若绝缘脆化,呈深褐色,按压时有少量裂纹和变形,
           为勉强可用状态,属三级绝缘;若绝缘已严重脆化,呈黑褐色,按压时即酥脆、

           变形、脱落,甚至可见裸露导线,为不合格状态,属四级绝缘。类似这些非常重

           要而又简易可行的检修项目,许多单位都未认真执行。设备虽通过大修,但有关
           人员对变压器的绝缘状况不能清晰掌握。其它如对引线包扎绝缘和绝缘厚度的检

           查、引线焊接情况的检查、各部位的绝缘距离和引线长度与固定情况的检查等,

           大都没有检查记录。

               如变压器大修,还有一些项目需根据检修前的测试结果决定如何检修。如检
