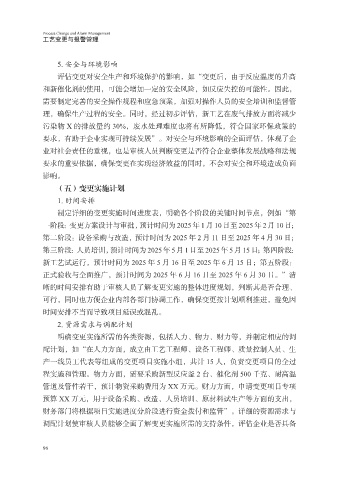

Page 107 - 工艺变更与报警管理
P. 107
Process Change and Alarm Management
工艺变更与报警管理
5. 安全与环境影响
评估变更对安全生产和环境保护的影响,如“变更后,由于反应温度的升高
和新催化剂的使用,可能会增加一定的安全风险,如反应失控的可能性。因此,
需要制定完善的安全操作规程和应急预案,加强对操作人员的安全培训和监督管
理,确保生产过程的安全。同时,经过初步评估,新工艺在废气排放方面将减少
污染物 X 的排放量约 30%,废水处理难度也将有所降低,符合国家环保政策的
要求,有助于企业实现可持续发展”。对安全与环境影响的全面评估,体现了企
业对社会责任的重视,也是审核人员判断变更是否符合企业整体发展战略和法规
要求的重要依据,确保变更在实现经济效益的同时,不会对安全和环境造成负面
影响。
(五)变更实施计划
1. 时间安排
制定详细的变更实施时间进度表,明确各个阶段的关键时间节点,例如“第
一阶段:变更方案设计与审批,预计时间为 2025 年 1 月 10 日至 2025 年 2 月 10 日;
第二阶段:设备采购与改造,预计时间为 2025 年 2 月 11 日至 2025 年 4 月 30 日;
第三阶段:人员培训,预计时间为 2025 年 5 月 1 日至 2025 年 5 月 15 日;第四阶段:
新工艺试运行,预计时间为 2025 年 5 月 16 日至 2025 年 6 月 15 日;第五阶段:
正式验收与全面推广,预计时间为 2025 年 6 月 16 日至 2025 年 6 月 30 日。”清
晰的时间安排有助于审核人员了解变更实施的整体进度规划,判断其是否合理、
可行,同时也方便企业内部各部门协调工作,确保变更按计划顺利推进,避免因
时间安排不当而导致项目延误或混乱。
2. 资源需求与调配计划
明确变更实施所需的各类资源,包括人力、物力、财力等,并制定相应的调
配计划,如“在人力方面,成立由工艺工程师、设备工程师、质量控制人员、生
产一线员工代表等组成的变更项目实施小组,共计 15 人,负责变更项目的全过
程实施和管理。物力方面,需要采购新型反应釜 2 台、催化剂 500 千克、耐高温
管道及管件若干,预计物资采购费用为 XX 万元。财力方面,申请变更项目专项
预算 XX 万元,用于设备采购、改造、人员培训、原材料试生产等方面的支出,
财务部门将根据项目实施进度分阶段进行资金拨付和监管”。详细的资源需求与
调配计划使审核人员能够全面了解变更实施所需的支持条件,评估企业是否具备
96
