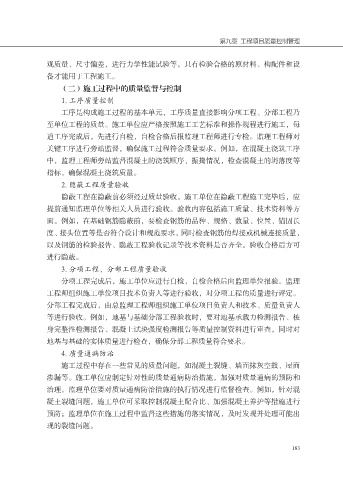

第九章 工程项目质量控制管理
观质量、尺寸偏差,进行力学性能试验等。只有检验合格的原材料、构配件和设
备才能用于工程施工。
(二)施工过程中的质量监督与控制
1. 工序质量控制
工序是构成施工过程的基本单元,工序质量直接影响分项工程、分部工程乃
至单位工程的质量。施工单位应严格按照施工工艺标准和操作规程进行施工,每
道工序完成后,先进行自检,自检合格后报监理工程师进行专检。监理工程师对
关键工序进行旁站监督,确保施工过程符合质量要求。例如,在混凝土浇筑工序
中,监理工程师旁站监督混凝土的浇筑顺序、振捣情况,检查混凝土的坍落度等
指标,确保混凝土浇筑质量。
2. 隐蔽工程质量验收
隐蔽工程在隐蔽前必须经过质量验收。施工单位在隐蔽工程施工完毕后,应
提前通知监理单位等相关人员进行验收。验收内容包括施工质量、技术资料等方
面。例如,在基础钢筋隐蔽前,要检查钢筋的品种、规格、数量、位置、锚固长
度、接头位置等是否符合设计和规范要求,同时检查钢筋的焊接或机械连接质量,
以及钢筋的检验报告、隐蔽工程验收记录等技术资料是否齐全。验收合格后方可
进行隐蔽。
3. 分项工程、分部工程质量验收
分项工程完成后,施工单位应进行自检,自检合格后向监理单位报验。监理
工程师组织施工单位项目技术负责人等进行验收,对分项工程的质量进行评定。
分部工程完成后,由总监理工程师组织施工单位项目负责人和技术、质量负责人
等进行验收。例如,地基与基础分部工程验收时,要对地基承载力检测报告、桩
身完整性检测报告、混凝土试块强度检测报告等质量控制资料进行审查,同时对
地基与基础的实体质量进行检查,确保分部工程质量符合要求。
4. 质量通病防治
施工过程中存在一些常见的质量问题,如混凝土裂缝、墙面抹灰空鼓、屋面
渗漏等。施工单位应制定针对性的质量通病防治措施,加强对质量通病的预防和
治理。监理单位要对质量通病防治措施的执行情况进行监督检查。例如,针对混
凝土裂缝问题,施工单位可采取控制混凝土配合比、加强混凝土养护等措施进行
预防;监理单位在施工过程中监督这些措施的落实情况,及时发现并处理可能出
现的裂缝问题。
