Page 150 - 市政道路及给排水管网工程施工技
P. 150

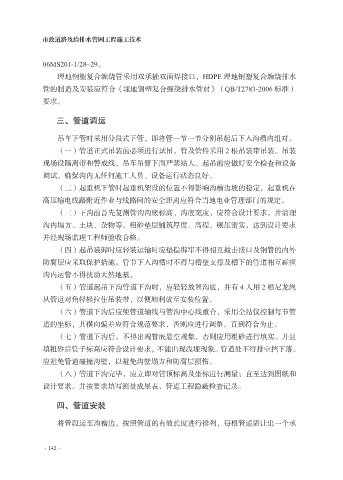

市政道路及给排水管网工程施工技术
06MS201-1/28~29。
埋地钢塑复合缠绕管采用双承插双面焊接口,HDPE 埋地钢塑复合缠绕排水
管的制造及安装应符合《埋地钢塑复合缠绕排水管材》(QB/T2783-2006 标准)
要求。
三、管道调运
吊车下管时采用分段式下管,即将管一节一节分别吊起后下入沟槽内组对。
(一)管道正式吊装前必须进行试吊,管及管件采用 2 根吊装带吊装。吊装
现场设隔离带和警戒线,吊车吊臂下面严禁站人。起吊前应做好安全检查和设备
调试,确保沟内无任何施工人员、设备运行状态良好。
(二)起重机下管时起重机架设的位置不得影响沟槽边坡的稳定,起重机在
高压输电线路附近作业与线路间的安全距离应符合当地电业管理部门的规定。
(三)下沟前首先复测管沟沟底标高、沟底宽度,应符合设计要求。并清理
沟内塌方、土块、杂物等。粗砂垫层铺筑厚度、高程,碾压密实,达到设计要求
并经现场监理工程师验收合格。
(四)起吊装卸时应轻装运输时应垫稳绑牢不得相互撞击接口及钢管的内外
防腐层应采取保护措施。管节下入沟槽时不得与槽壁支撑及槽下的管道相互碰撞
沟内运管不得扰动天然地基。
(五)管道起吊下沟管道下沟时,应轻轻放置沟底,并有 4 人用 2 根尼龙绳
从管道对角轻轻拉住吊装带,以便顺利放至安装位置。
(六)管道下沟后应使管道轴线与管沟中心线重合,采用全站仪控制每节管
道的坐标,其横向偏差应符合规范要求,否则应进行调整,直到符合为止。
(七)管道下沟后,不得出现管底悬空现象,否则应用粗砂进行填实。并且
填粗砂后管子标高应符合设计要求,不能出现浅埋现象。管道处不得排空挡下落。
应避免管道碰撞沟壁,以避免沟壁塌方和防腐层损伤。
(八)管道下沟完毕,应立即对管顶标高及坐标进行测量;直至达到图纸和
设计要求。并按要求填写测量成果表、管道工程隐蔽检查记录。
四、管道安装
将管段运至沟槽边,按照管道的有效长度进行排列,每根管道需让出一个承
·142·
