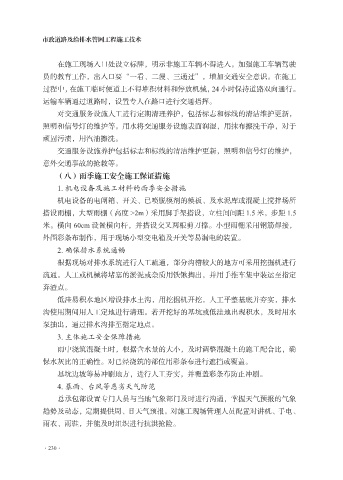

市政道路及给排水管网工程施工技术



                  在施工现场入口处设立标牌,明示非施工车辆不得进入。加强施工车辆驾驶
             员的教育工作,出入口要“一看、二慢、三通过”,增加交通安全意识。在施工
             过程中,在施工临时便道上不得堆积材料和停放机械,24 小时保持道路双向通行。

             运输车辆通过道路时,设置专人在路口进行交通指挥。
                  对交通服务设施人工进行定期清理养护,包括标志和标线的清洁维护更新,
             照明和信号灯的维护等。用水将交通服务设施表面润湿,用抹布擦洗干净,对于
             顽固污渍,用汽油擦洗。

                  交通服务设施养护包括标志和标线的清洁维护更新,照明和信号灯的维护,
             意外交通事故的抢救等。
                 (八)雨季施工安全施工保证措施

                  1. 机电设备及施工材料的雨季安全措施
                  机电设备的电闸箱、开关、已喷脱模剂的模板、及水泥库或混凝土搅拌场所
             搭设雨棚,大型雨棚(高度 >2m)采用脚手架搭设,立柱间间距 1.5 米,步距 1.5
             米。横向 60cm 设置横向杆,并搭设交叉两根剪刀撑。小型雨棚采用钢筋焊接,
             外围彩条布制作,用于现场小型变电箱及开关等易漏电的装置。

                  2. 确保排水系统通畅
                  根据现场对排水系统进行人工疏通,部分沟槽较大的地方可采用挖掘机进行
             疏通。人工或机械将堵塞的淤泥或杂质用铁锹掏出,并用手推车集中装运至指定
             弃渣点。

                  低洼易积水地区增设排水土沟,用挖掘机开挖,人工平整基底并夯实,排水
             沟使用期间用人工定地进行清理。若开挖好的基坑或低洼地出现积水,及时用水
             泵抽出,通过排水沟排至指定地点。
                  3. 主体施工安全保障措施

                  雨中浇筑混凝土时,根据含水量的大小,及时调整混凝土的施工配合比,确
             保水灰比的正确性。对已经浇筑的部位用彩条布进行遮挡或覆盖。
                  基坑边坡等易冲刷地方,进行人工夯实,并覆盖彩条布防止冲刷。

                  4. 暴雨、台风等恶劣天气防范
                  总承包部设置专门人员与当地气象部门及时进行沟通,掌握天气预报的气象
             趋势及动态,定期提供周、日天气预报。对施工现场管理人员配置对讲机、手电、
             雨衣、雨鞋,并能及时组织进行抗洪抢险。
