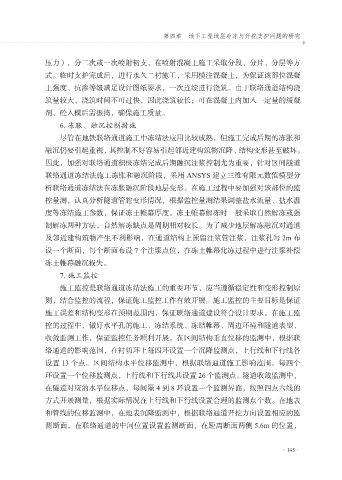

第四章 地下工程地层冷冻与开挖支护问题的研究



              压力),分二次或一次喷射初支,在喷射混凝土施工采取分段、分片、分层等方
              式。临时支护完成后,进行永久二衬施工,采用模注混凝土,为保证该部位混凝
              土强度、抗渗等级满足设计图纸要求,一次连续进行浇筑。由于联络通道结构浇
              筑量较大,浇筑时间不可过快,因此浇筑较长;可在混凝土内加入一定量的缓凝

              剂,砼入模后需振捣,确保施工质量。
                  6. 冻胀、融沉控制措施
                  尽管在地铁联络通道施工中冻结法应用比较成熟,但施工完成后期的冻胀和
              融沉仍要引起重视,其控制不好容易引起邻近建构筑物沉降、结构变形甚至破坏。

              因此,加强对联络通道积极冻结完成后期融沉注浆控制尤为重要,针对区间隧道
              联络通道冻结法施工冻胀和融沉阶段,采用 ANSYS 建立三维有限元数值模型分
              析联络通道冻结法在冻胀融沉阶段地层变形。在施工过程中要加强对该部位的监
              控量测,认真分析隧道管腔变形情况,根据监控量测结果调整盐水流量、盐水温

              度等冻结施工参数,保证冻土帷幕厚度。冻土帷幕解冻时一般采取自然解冻或强
              制解冻两种方法,自然解冻缺点是周期相对较长。为了减少地层解冻融沉对通道
              及邻近建构筑物产生不利影响,在通道结构上预留注浆管注浆,注浆孔每 2m 布
              设一个断面,每个断面布设 7 个注浆点位,在冻土帷幕化冻过程中进行注浆补偿

              冻土帷幕融沉损失。
                  7. 施工监控
                  施工监控是联络通道冻结法施工的重要环节,应当遵循稳定性和变形控制原
              则,结合监控的流程,保证施工监控工作有效开展。施工监控的主要目标是保证

              施工误差和结构变形在预期范围内,保证联络通道建设符合设计要求。在施工监
              控的过程中,做好水平孔的施工、冻结系统、冻结帷幕、周边环境和隧道表型、
              收敛监测工作,保证监控任务顺利开展。在区间结构垂直位移的监测中,根据联
              络通道的影响范围,在衬切环上每四环设置一个沉降监测点,上行线和下行线各

              设置 13 个点。区间结构水平位移监测中,根据联络通道施工影响范围,每四个
              环设置一个位移监测点,上行线和下行线共设置 26 个监测点。隧道收敛监测中,
              在隧道对应的水平位移点,每间隔 4 到 8 环设置一个监测界面,按照四点六线的
              方式开展测量,根据实际情况在上行线和下行线设置合理的监测点个数。在地表

              和管线的位移监测中,在地表沉降监测中,根据联络通道开挖方向设置相应的监
              测断面,在联络通道的中间位置设置监测断面,在距离断面两侧 5.6m 的位置,
