Page 43 - 电气工程与电力系统自动控制
P. 43

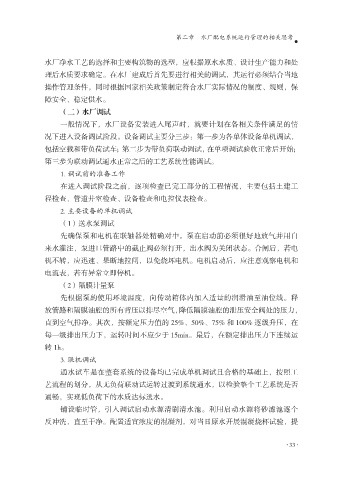

第二章 水厂配电系统运行管理的相关思考



              水厂净水工艺的选择和主要构筑物的选型,应根据原水水质、设计生产能力和处
              理后水质要求确定。在水厂建成后首先要进行相关的调试,其运行必须结合当地
              操作管理条件,同时根据国家相关政策制定符合水厂实际情况的制度、规则,保
              障安全、稳定供水。

                   (二)水厂调试
                   一般情况下,水厂设备安装进入尾声时,就要计划在各相关条件满足的情
              况下进入设备调试阶段。设备调试主要分三步:第一步为各单体设备单机调试,
              包括空载和带负荷试车;第二步为带负荷联动调试,在单项调试验收正常后开始;

              第三步为联动调试通水正常之后的工艺系统性能调试。
                   1. 调试前的准备工作
                   在进入调试阶段之前,逐项检查已完工部分的工程情况,主要包括土建工
              程检查、管道井室检查、设备检查和电控仪表检查。

                   2. 主要设备的单机调试
                   (1)送水泵调试
                   先确保泵和电机在联轴器处精确对中。泵在启动前必须很好地放气并用自
              来水灌注,泵进口管路中的截止阀必须打开,出水阀为关闭状态。合闸后,若电

              机不转,应迅速、果断地拉闸,以免烧坏电机。电机启动后,应注意观察电机和
              电流表,若有异常立即停机。
                   (2)隔膜计量泵
                   先根据泵的使用环境温度,向传动箱体内加入适量的润滑油至油位线。释

              放管路和隔膜油腔的所有背压以排尽空气,降低隔膜油腔的泄压安全阀处的压力,
              直到空气排净。其次,按额定压力值的 25%、50%、75% 和 100% 逐级升压,在
              每一级排出压力下,运转时间不应少于 15min。最后,在额定排出压力下连续运
              转 1h。

                   3. 联机调试
                   通水试车是在整套系统的设备均已完成单机调试且合格的基础上,按照工
              艺流程的划分,从无负荷联动试运转过渡到系统通水,以检验整个工艺系统是否
              通畅,实现低负荷下的水质达标送水。

                   铺设临时管,引入调试启动水源清刷清水池。利用启动水源将砂滤池逐个
              反冲洗,直至干净。配置适宜浓度的混凝剂,对当日原水开展混凝烧杯试验,提


                                                                                      33
                                                                                      33
   38   39   40   41   42   43   44   45   46   47   48
