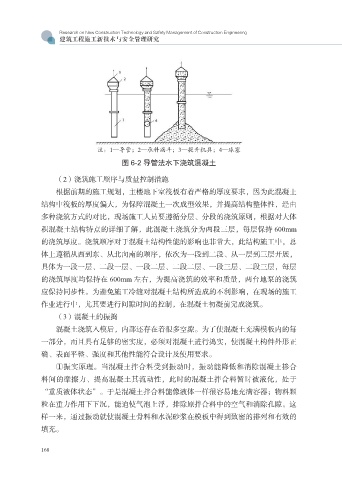

(2)浇筑施工顺序与质量控制措施
根据前期的施工规划,主楼地下室筏板有着严格的厚度要求,因为此混凝土
结构中筏板的厚度偏大,为保障混凝土一次成型效果,并提高结构整体性,经由
多种浇筑方式的对比,现场施工人员要遵循分层、分段的浇筑原则,根据对大体
积混凝土结构特点的详细了解,此混凝土浇筑分为两段三层,每层保持 600mm
的浇筑厚度。浇筑顺序对于混凝土结构性能的影响也非常大,此结构施工中,总
体上遵循从西到东、从北向南的顺序,依次为一段到二段、从一层到三层开展,
具体为一段一层、二段一层、一段二层、二段二层、一段三层、二段三层,每层
的浇筑厚度均保持在 600mm 左右,为提高浇筑的效率和质量,两台地泵的浇筑
应保持同步性。为避免施工冷缝对混凝土结构所造成的不利影响,在现场的施工
作业进行中,尤其要进行间隙时间的控制,在混凝土初凝前完成浇筑。
(3)混凝土的振捣
混凝土浇筑入模后,内部还存在着很多空隙。为了使混凝土充满模板内的每
一部分,而且具有足够的密实度,必须对混凝土进行捣实,使混凝土构件外形正
确、表面平整、强度和其他性能符合设计及使用要求。
①振实原理。当混凝土拌合料受到振动时,振动能降低和消除混凝土掺合
料间的摩擦力、提高混凝土其流动性,此时的混凝土拌合料暂时被液化,处于
“重质液体状态”。于是混凝土拌合料能像液体一样很容易地充满容器;物料颗
粒在重力作用下下沉,能迫使气泡上浮,排除原拌合料中的空气和消除孔隙。这
样一来,通过振动就使混凝土骨料和水泥砂浆在模板中得到致密的排列和有效的
填充。
