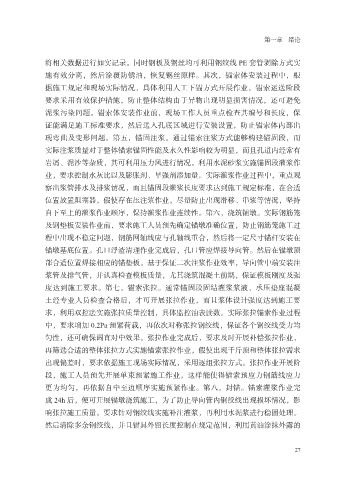

第一章 绪论



              将相关数据进行如实记录。同时钢板及钢丝均可利用钢绞线 PE 套管剥除方式实
              施有效分离,然后涂覆防锈油,恢复钢丝原样。其次,锚索体安装过程中,根
              据施工规定和现场实际情况,具体利用人工下锚方式开展作业,锚索运送阶段
              要求采用有效保护措施,防止整体结构由于异物出现明显损害情况,还可避免

              泥浆污染问题。锚索体安装作业前,现场工作人员重点检查其编号和长度,保
              证能满足施工标准要求,然后送入孔底区域进行安装设置,防止锚索体内部出
              现弯曲及变形问题。第五,锚固注浆。通过锚索注浆方式能够构建锚固段,而
              实际注浆质量对于整体锚索锚固性能及永久性影响较为明显,而且孔道内经常有

              岩屑、泥沙等杂质,其可利用压力风进行情况。利用水泥砂浆实施锚固段灌浆作
              业,要求控制水灰比以及膨胀剂、早强剂添加量。实际灌浆作业过程中,重点观
              察出浆管排水及排浆情况,而且锚固段灌浆长度要求达到施工规定标准,在合适
              位置放置阻塞器,假使存在压注浆作业,尽量防止出现滑移、串浆等情况,坚持

              自下至上的灌浆作业顺序,保持灌浆作业连续性。第六,浇筑铺墩。实际钢筋笼
              及钢垫板安装作业前,要求施工人员预先确定锚墩准确位置,防止钢筋笼施工过
              程中出现不稳定问题,钢筋网轴线应与孔轴线重合,然后将一定尺寸锚杆安装在
              锚墩基底位置。孔口浮渣清理作业完成后,孔口管应焊接导向管。然后在锚墩顶

              部合适位置焊接相应的锚垫板。基于保证二次注浆作业效率,导向管中端安装注
              浆管及排气管,并认真检查模板质量,尤其浇筑混凝土前期,保证模板刚度及强
              度达到施工要求。第七,锚索张拉。通常锚固段固结灌浆浆液、承压垫座混凝
              土经专业人员检查合格后,才可开展张拉作业,而且浆体设计强度达到施工要

              求,利用双控法实施张拉质量控制,具体监控油表读数。实际张拉锚索作业过程
              中,要求增加 0.2Pa 预紧荷载,再依次对称张拉钢绞线,保证各个钢绞线受力均
              匀性,还可确保调直对中效果。张拉作业完成后,要求及时开展补偿张拉作业,
              再筛选合适的整体张拉方式实施锚索张拉作业,假使出现千斤顶和整体张拉需求

              出现偏差时,要求依据施工现场实际情况,采用逐组张拉方式。张拉作业开展阶
              段,施工人员预先开展单束预紧施工作业,这样能使得锚索预应力钢筋线应力
              更为均匀,再依据自中至边顺序实施预紧作业。第八,封锚。锚索灌浆作业完
              成 24h 后,便可开展锚墩浇筑施工,为了防止导向管内钢绞线出现损坏情况,影

              响张拉施工质量,要求针对钢绞线实施补注灌浆,再利用水泥浆进行稳固处理。
              然后清除多余钢绞线,并且锚具外留长度控制在规定范围,利用黄油涂抹外露的
