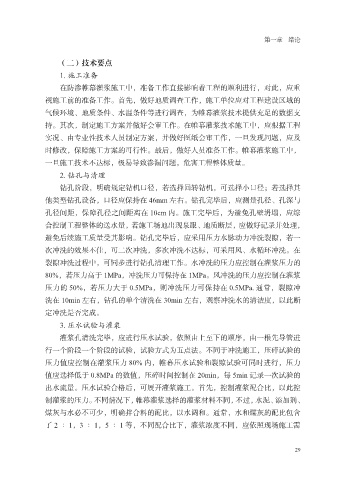

第一章 绪论
(二)技术要点
1. 施工准备
在防渗帷幕灌浆施工中,准备工作直接影响着工程的顺利进行,对此,应重
视施工前的准备工作。首先,做好地质调查工作,施工单位应对工程建设区域的
气候环境、地质条件、水温条件等进行调查,为帷幕灌浆技术提供充足的数据支
持。其次,制定施工方案并做好会审工作。在帷幕灌浆技术施工中,应根据工程
实况、由专业性技术人员制定方案,并做好图纸会审工作,一旦发现问题,应及
时修改,保障施工方案的可行性。最后,做好人员准备工作。帷幕灌浆施工中,
一旦施工技术不达标,极易导致渗漏问题,危害工程整体质量。
2. 钻孔与清理
钻孔阶段,明确规定钻机口径,若选择回转钻机,可选择小口径;若选择其
他类型钻孔设备,口径应保持在 46mm 左右。钻孔完毕后,应测量孔径、孔深与
孔径间距,保障孔径之间距离在 10cm 内。施工完毕后,为避免孔壁坍塌,应综
合控制工程整体的送水量,若施工场地出现泉眼、地质断层,应做好记录并处理,
避免后续施工质量受其影响。钻孔完毕后,应采用压力水脉动力冲洗裂隙,若一
次冲洗的效果不佳,可二次冲洗,多次冲洗不达标,可采用风、水循环冲洗。在
裂隙冲洗过程中,可同步进行钻孔清理工作。水冲洗的压力应控制在灌浆压力的
80%,若压力高于 1MPa,冲洗压力可保持在 1MPa。风冲洗的压力应控制在灌浆
压力的 50%,若压力大于 0.5MPa,则冲洗压力可保持在 0.5MPa. 通常,裂隙冲
洗在 10min 左右,钻孔的单个清洗在 30min 左右,观察冲洗水的清洁度,以此断
定冲洗是否完成。
3. 压水试验与灌浆
灌浆孔清洗完毕,应进行压水试验,依照由上至下的顺序,由一根先导管进
行一个阶段一个阶段的试验,试验方式为五点法。不同于冲洗施工,压碎试验的
压力值应控制在灌浆压力 80% 内,帷幕压水试验和裂隙试验可同时进行,压力
值应选择低于 0.8MPa 的数值,压碎时间控制在 20min,每 5min 记录一次试验的
出水流量。压水试验合格后,可展开灌浆施工。首先,控制灌浆配合比,以此控
制灌浆的压力。不同情况下,帷幕灌浆选择的灌浆材料不同,不过,水泥、添加剂、
煤灰与水必不可少,明确拌合料的配比,以水调和。通常,水和煤灰的配比包含
了 2 ∶ 1,3 ∶ 1,5 ∶ 1 等,不同配合比下,灌浆浓度不同,应依照现场施工需
29
