Page 218 - 建筑工程施工与管理
P. 218

建筑工程施工与管理

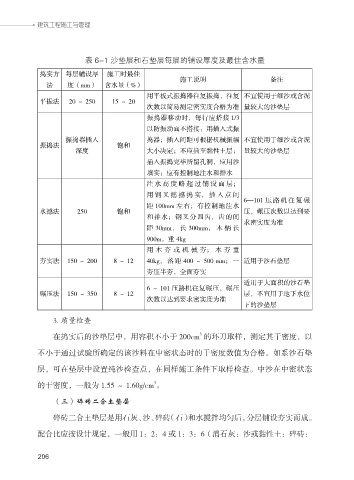

                        表 6-1 沙垫层和石垫层每层的铺设厚度及最佳含水量
            捣实方 每层铺设厚         施工时最佳
                                                  施工说明                     备注
              法    度(mm)     含水量(%)
                                         用平板式振捣器往复振捣,往复 不宜使用于细沙或含泥
            平振法     20 ~ 250    15 ~ 20
                                         次数以简易测定密实度合格为准 量较大的沙垫层
                                         振捣器移动时,每行应搭接 1/3
                                         以防振动面不搭接:用插入式振
                   振捣器插入                 捣器;插入间距可根据机械振幅 不宜使用于细沙或含泥
            振捣法                  饱和
                      深度                 大小决定;不应插至黏性土层; 量较大的沙垫层
                                         插入振捣完毕所留孔洞,应用沙
                                         填实;应有控制地注水和排水
                                         注水高 度略超过铺 设面层;
                                         用钢叉 摇撼捣实,插 入点间
                                                                   6—101 压路 机 往复 碾
                                         距 100mm 左右;有控制地注水
            水撼法       250        饱和                                压,碾压次数以达到要
                                         和排水;钢叉分四齿,齿的间
                                                                   求密实度为准
                                         距 30mm, 长 300mm, 木 柄 长
                                         900m,重 4kg
                                         用木夯或机械夯;木夯重
            夯实法    150 ~ 200    8~12     40kg, 落 距 400 ~ 500 mm; 一 适用于沙石垫层
                                         夯压半夯,全面夯实
                                                                   适用于大面积的沙石垫
                                         6 ~ 101 压路机往复碾压,碾压
            碾压法    150 ~ 350    8~12                               层,不宜用于地下水位
                                         次数以达到要求密实度为准
                                                                   下的沙垫层

               3. 质量检查
                                                       3
               在捣实后的沙垫层中,用容积不小于 200cm 的环刀取样,测定其干密度,以
           不小于通过试验所确定的该沙料在中密状态时的干密度数值为合格。如系沙石垫

           层,可在垫层中设置纯沙检查点,在同样施工条件下取样检查。中沙在中密状态
                                           3
           的干密度,一般为 1.55 ~ 1.60g/cm 。

               (三)碎砖二合土垫层
               碎砖二合土垫层是用石灰、沙、碎砖(石)和水搅拌均匀后,分层铺设夯实而成。

           配合比应按设计规定,一般用 1:2:4 或 1:3:6(消石灰:沙或黏性土:碎砖:


           206
