Page 216 - 建筑工程施工与管理
P. 216

建筑工程施工与管理

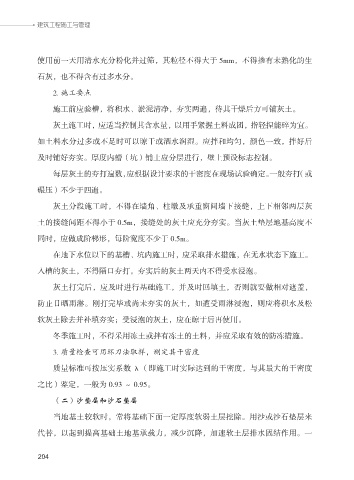

           使用前一天用清水充分粉化并过筛,其粒径不得大于 5mm,不得掺有未熟化的生
           石灰,也不得含有过多水分。

               2. 施工要点

               施工前应验槽,将积水、淤泥清净,夯实两遍,待其干燥后方可铺灰土。
               灰土施工时,应适当控制其含水量,以用手紧握土料成团,指轻捏能碎为宜。

           如土料水分过多或不足时可以晾干或洒水润湿。应拌和均匀,颜色一致,拌好后

           及时铺好夯实。厚度内槽(坑)铺土应分层进行,壁上预设标志控制。

               每层灰土的夯打遍数,应根据设计要求的干密度在现场试验确定。一般夯打(或

           碾压)不少于四遍。
               灰土分段施工时,不得在墙角、柱墩及承重窗间墙下接缝,上下相邻两层灰

           土的接缝间距不得小于 0.5m,接缝处的灰土应充分夯实。当灰土垫层地基高度不

           同时,应做成阶梯形,每阶宽度不少于 0.5m。
               在地下水位以下的基槽、坑内施工时,应采取排水措施,在无水状态下施工。

           入槽的灰土,不得隔口夯打。夯实后的灰土两天内不得受水浸泡。

               灰土打完后,应及时进行基础施工,并及时回填土,否则就要做相对遮盖,

           防止日晒雨淋。刚打完毕或尚未夯实的灰土,如遭受雨淋浸泡,则应将积水及松

           软灰土除去并补填夯实;受浸泡的灰土,应在晾干后再使用。
               冬季施工时,不得采用冻土或拌有冻土的土料,并应采取有效的防冻措施。

               3. 质量检查可用环刀法取样,测定其干密度

               质量标准可按压实系数 λ(即施工时实际达到的干密度,与其最大的干密度
           之比)鉴定,一般为 0.93 ~ 0.95。

               (二)沙垫层和沙石垫层

               当地基土较软时,常将基础下面一定厚度软弱土层挖除。用沙或沙石垫层来

           代替,以起到提高基础土地基承载力,减少沉降,加速软土层排水固结作用。一


           204
   211   212   213   214   215   216   217   218   219   220   221
