Page 297 - 电气自动化下电力生产技术及安全管理

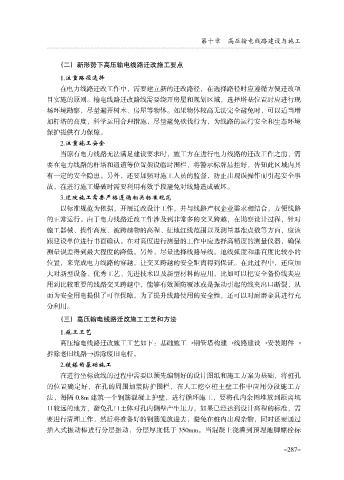

P. 297
第十章 高压输电线路建设与施工
(二) 新形势下高压输电线路迁改施工要点
1.注重路径选择
在电力线路迁改工作中,需要建立新的迁改路径,在选择路径时应遵循方便迁改项
目实施的原则。输电线路迁改路线需要绕开房屋和规划区域,选择塔基位置时应进行现
场环境勘察,尽量避开树木、房屋等物体。如果物体较高无法完全避免时,可以适当增
加杆塔的高度,科学运用合理措施,尽量避免砍伐行为,为线路的运行安全和生态环境
保护提供有力保障。
2.注重施工安全
当原有电力线路无法满足建设要求时,施工方在进行电力线路的迁改工作之前,需
要在电力线路的杆塔和通道等位置架设临时围栏,将警示标牌悬挂好,告知此区域内具
有一定的安全隐患。另外,还要加强对施工人员的监督,防止出现误操作而引起安全事
故,在进行施工爆破时需要利用有效手段避免对线路造成破坏。
3.迁改施工需要严格遵循相关标准规范
以标准规范为依据,开展迁改设计工作,并与线路产权企业需求相结合,方便线路
的正常运行。由于电力线路迁改工作涉及到非常多的交叉跨越,在勘察设计过程,针对
施工器械、操作高度、被跨越物的高程、征地红线范围以及测量基准点数等方面,应该
跟建设单位进行书面确认。在对高度进行测量的工作中应选择高精度的测量仪器,确保
测量误差得到最大程度的降低。另外,尽量选择线路导线。地线弧度和垂直度比较小的
位置,来完成电力线路的穿越,让交叉跨越的安全距离得到保证。在此过程中,还应加
大对新型设备、优秀工艺、先进技术以及新型材料的应用,比如可以把安全备份线夹应
用到比较重要的线路交叉跨越中,能够有效预防覆冰或是振动引起的线夹出口断裂,从
而为安全用电提供了可靠保障。为了提升线路使用的安全性,还可以对耐磨金具进行充
分利用。
(三) 高压输电线路迁改施工工艺和方法
1.施工工艺
高压输电线路迁改施工工艺如下:基础施工寅钢管塔构建寅线路建设寅安装附件寅
拆除老旧线路寅拆除废旧电杆。
2.铁塔的基础施工
在进行坐标放线的过程中需要以预先编制好的设计图纸和施工方案为基础,将桩孔
的位置确定好,在孔的周围加装防护围栏,在人工挖空桩土壁工作中应用分段施工方
法,每隔 0.8m 建筑一个钢筋混凝土护壁,进行循环施工,要将孔内余图堆放到距离坑
口较远的地方,避免孔口土体对孔内侧壁产生压力,如果已经达到设计高程的标准,需
要进行清理工作,然后将准备好的钢筋笼放进去,避免在桩内出现杂物,同时还要通过
插入式振动棒进行分层振动,分层厚度低于 350mm。当混凝土浇灌到预埋地脚螺栓标
- 287-
