第六章  老旧房屋结构加固改造设计



               割成每块的重量不宜超过 300kg,以利切割及搬运。用水钻从中心向四周带型切
               割,总体施工顺序由上至下进行切割。水钻排孔切割后人工剔凿扩展 50mm,保
               留钢筋,将原墙内钢筋对折焊接,用高强修补砂浆抹平,再按照图纸设计进行加

               固(见图 6-1)。

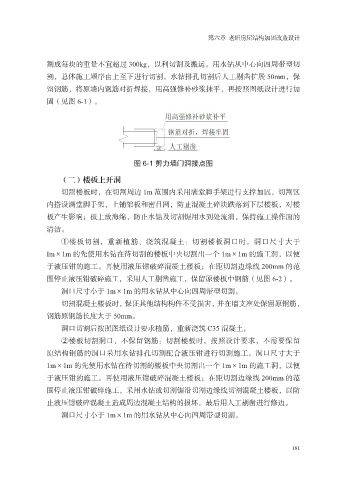

                                        图 6-1 剪力墙门洞接点图

                   (二)楼板上开洞
                   切割楼板时,在切割周边 1m 范围内采用满堂脚手架进行支撑加固,切割区
               内搭设满堂脚手架,上铺架板和密目网,防止混凝土碎块跌落到下层楼板,对楼

               板产生影响;板上放海绵,防止水钻及切割锯用水到处流淌,保持施工操作面的
               清洁。
                   ①楼板切割,重新植筋、浇筑混凝土:切割楼板洞口时,洞口尺寸大于
               Im×1m 的先使用水钻在待切割的楼板中央切割出一个 1m×1m 的施工洞,以便

               于液压钳的施工。再使用液压钳破碎混凝土楼板;在距切割边缘线 200mm 的范
               围停止液压钳破碎施工,采用人工剔凿施工,保留原楼板中钢筋(见图 6-2)。
                   洞口尺寸小于 1m×1m 的用水钻从中心向四周带型切割。
                   切割混凝土楼板时,保证其他结构构件不受损害,并在墙支座处保留原钢筋,

               钢筋原钢筋长度大于 50mm。
                   洞口切割后按照图纸设计要求植筋,重新浇筑 C35 混凝土。
                   ②楼板切割洞口,不保留钢筋:切割楼板时,按照设计要求,不需要保留
               原结构钢筋的洞口采用水钻排孔切割配合液压钳进行切割施工。洞口尺寸大于

               1m×1m 的先使用水钻在待切割的楼板中央切割出一个 1m×1m 的施工洞,以便
               于液压钳的施工。再使用液压钳破碎混凝土楼板;在距切割边缘线 200mm 的范
               围停止液压钳破碎施工,采用水钻或切割锯沿切割边缘线切割混凝土楼板,以防
               止液压钳破碎混凝土造成周边混凝土结构的损坏。最后用人工剔凿进行修边。

                   洞口尺寸小于 1m×1m 的用水钻从中心向四周带型切割。
