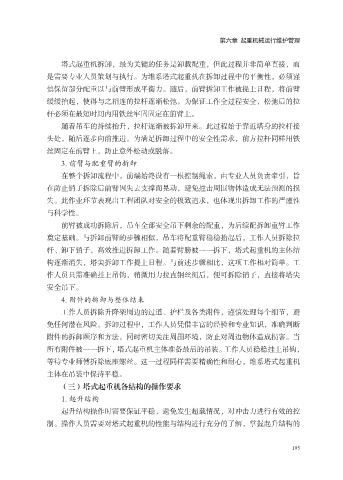

第六章  起重机械运行维护管理


                   塔式起重机拆卸,最为关键的任务是卸载配重,但此过程并非简单直接,而
               是需要专业人员策划与执行。为维系塔式起重机在拆卸过程中的平衡性,必须谨
               慎保留部分配重以与前臂形成平衡力。随后,前臂拆卸工作被提上日程,将前臂

               缓缓抬起,使得与之相连的拉杆逐渐松弛。为保证工作全过程安全,松弛后的拉
               杆必须在最短时间内用铁丝牢固固定在前臂上。
                   随着吊车的持续抬升,拉杆逐渐被拆卸开来。此过程始于靠近塔身的拉杆接
               头处,随后逐步向前推进。为满足拆卸过程中的安全性需求,前方拉杆同样用铁

               丝固定在前臂上,防止意外松动或脱落。
                   3. 前臂与配重臂的拆卸
                   在整个拆卸流程中,前端始终设有一根控制绳索,由专业人员负责牵引,旨
               在防止销子拆除后前臂因失去支撑而晃动,避免撞击周围物体造成无法预测的损

               失。此作业环节表现出工程团队对安全的极致追求,也体现出拆卸工作的严谨性
               与科学性。
                   前臂被成功拆除后,吊车全部安全吊下剩余的配重,为后续配拆卸重臂工作
               奠定基础。与拆卸前臂的步骤相似,吊车将配重臂稳稳抬起后,工作人员拆除拉

               杆、卸下销子,高效推进拆卸工作。随着臂膀被一一拆下,塔式起重机的主体结
               构逐渐消失,塔尖拆卸工作提上日程。与前述步骤相比,这项工作相对简单。工
               作人员只需准确挂上吊钩,稍微用力拉直钢丝绳后,便可拆除销子,直接将塔尖
               安全吊下。

                   4. 附件的拆卸与整体结束
                   工作人员拆除升降架周边的过道、护栏及各类附件,谨慎处理每个细节,避
               免任何潜在风险。拆卸过程中,工作人员凭借丰富的经验和专业知识,准确判断
               附件的拆卸顺序和方法,同时密切关注周围环境,防止对周边物体造成损害。当

               所有附件被一一拆下,塔式起重机主体准备最后的吊装。工作人员稳稳挂上吊钩,
               等待专业师傅拆除底座螺丝。这一过程同样需要精确性和耐心,维系塔式起重机
               主体在吊装中保持平稳。
                   (三)塔式起重机各结构的操作要求

                   1. 起升结构
                   起升结构操作时需要保证平稳,避免发生超载情况,对冲击力进行有效的控
               制。操作人员需要对塔式起重机的性能与结构进行充分的了解,掌握起升结构的
