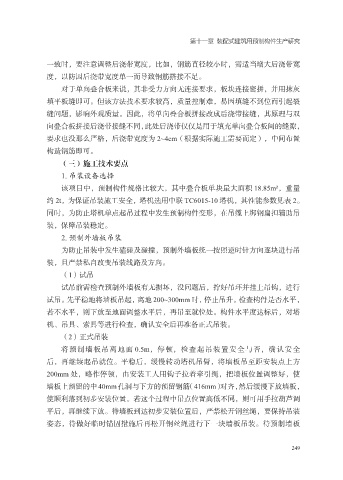

Page 267 - 现代工业绿色技术创新研究
P. 267
第十一章 装配式建筑用预制构件生产研究
一致时,要注意调整后浇带宽度,比如,钢筋直径较小时,需适当增大后浇带宽
度,以防因后浇带宽度单一而导致钢筋搭接不足。
对于单向叠合板来说,其非受力方向无连接要求,板块连接密拼,并用抹灰
填平板缝即可。但该方法技术要求较高,质量控制难,易因填缝不到位而引起裂
缝问题,影响外观质量。因此,将单向叠合板拼接改成后浇带接缝,其原理与双
向叠合板拼接后浇带接缝不同,此处后浇带仅仅是用于填充单向叠合板间的缝隙,
要求也没那么严格,后浇带宽度为 2~4cm(根据实际施工需要而定),中间布置
构造钢筋即可。
(三)施工技术要点
1. 吊装设备选择
该项目中,预制构件规格比较大,其中叠合板单块最大面积 18.85m²,重量
约 2t,为保证吊装施工安全,塔机选用中联 TC6015-10 塔机,其性能参数见表 2。
同时,为防止塔机单点起吊过程中发生预制构件变形,在吊缆上绑钢扁担辅助吊
装,保障吊装稳定。
2. 预制外墙板吊装
为防止吊装中发生磕碰及碰撞,预制外墙板统一按照逆时针方向逐块进行吊
装,且严禁私自改变吊装线路及方向。
(1)试吊
试吊前需检查预制外墙板有无损坏,没问题后,拧好吊环并挂上吊钩,进行
试吊。先平稳地将墙板吊起,离地 200~300mm 时,停止吊升。检查构件是否水平,
若不水平,则下放至地面调整水平后,再吊至就位处。构件水平度达标后,对塔
机、吊具、索具等进行检查,确认安全后再准备正式吊装。
(2)正式吊装
将预制墙板吊离地面 0.5m,停顿,检查起吊装置安全与否,确认安全
后,再继续起吊就位。平稳后,缓慢转动塔机吊臂,将墙板吊至距安装点上方
200mm 处,略作停顿,由安装工人用钩子拉着牵引绳,把墙板位置调整好,使
墙板上预留的中40mm孔洞与下方的预留钢筋(416mm)对齐,然后缓慢下放墙板,
使顺利落到初步安装位置。若这个过程中吊点位置高低不同,则可用手拉葫芦调
平后,再继续下放。待墙板到达初步安装位置后,严禁松开钢丝绳,要保持吊装
姿态,待做好临时锚固措施后再松开钢丝绳进行下一块墙板吊装。待预制墙板
249
