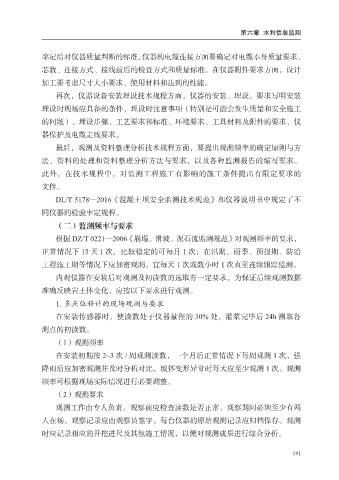

第六章 水利信息监测
率定后对仪器质量判断的标准。仪器的电缆连接方面要确定对电缆本身质量要求、
芯数、连接方式、接线前后的检查方式和质量标准。在仪器附件要求方面,设计
加工要考虑尺寸大小要求、使用材料和达到的性能。
再次,仪器设备安装埋设技术规程方面,仪器的安装、埋设,要求写明安装
埋设时现场应具备的条件、埋设时注意事项(特别是可能会发生质量和安全施工
的问题)、埋设步骤、工艺要求和标准、环境要求、工具材料及附件的要求、仪
器保护及电缆走线要求。
最后,观测及资料整理分析技术规程方面,要提出观测频率的确定原则与方
法、资料的处理和资料整理分析方法与要求,以及各种监测报告的编写要求。
此外,在技术规程中,对监测工程施工有影响的施工条件提出有限定要求的
文件。
DL/T 5178—2016《混凝土坝安全监测技术规范》和仪器说明书中规定了不
同仪器的检验率定规程。
(二)监测频率与要求
根据 DZ/T 0221—2006《崩塌、滑坡、泥石流监测规范》对观测频率的要求,
正常情况下 15 天 1 次,比较稳定的可每月 1 次;在汛期、雨季、预报期、防治
工程施工期等情况下应加密观测,宜每天 1 次或数小时 1 次直至连续跟踪监测。
内观仪器在安装后对观测及初读数的选取有一定要求,为保证后续观测数据
准确反映岩土体变化,应按以下要求进行观测。
1. 多点位移计的现场观测与要求
在安装传感器时,使读数处于仪器量程的 30% 处,灌浆完毕后 24h 测取各
测点的初读数。
(1)观测频率
在安装初期按 2~3 次 / 周观测读数,一个月后正常情况下每周观测 1 次,强
降雨后应加密观测并及时分析对比,坡体变形异常时每天应至少观测 1 次。观测
频率可根据现场实际情况进行必要调整。
(2)观测要求
观测工作由专人负责。观察前应检查读数是否正常。观察期间必须至少有两
人在场。观察记录应由观察员签字。每台仪器的原始观测记录应归档保存。观测
时应记录相应的开挖进尺及其他施工情况,以便对观测成果进行综合分析。
