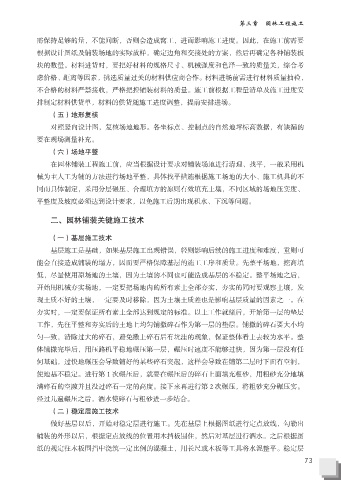

第三章 园林工程施工

            需保持足够的量,不能间断,否则会造成窝工,进而影响施工进度。因此,在施工前需要

            根据设计图纸及铺装场地的实际放样,确定边角和交接处的方案,然后再确定各种铺装板
            块的数量。材料进货时,要把好材料的规格尺寸、机械强度和色泽一致的质量关,综合考
            虑价格、距离等因素,挑选质量过关的材料供应商合作。材料进场前需进行材料质量抽检,

            不合格的材料严禁接收,严格把控铺装材料的质量。施工前根据工程量清单及施工进度安
            排制定材料供货单,材料的供货随施工进度调整,提前安排进场。
                 (五)地形复核

                 对照竖向设计图,复核场地地形。各坐标点、控制点的自然地坪标高数据,有缺漏的
            要在现场测量补充。
                 (六)场地平整

                 在园林铺装工程施工前,应当根据设计要求对铺装场地进行清理、找平,一般采用机
            械为主人工为辅的方法进行场地平整,具体找平措施根据施工场地的大小、施工机具的不

            同而具体制定,采用分层碾压、合理填方的原则有效填充土壤,不同区域的场地压实度、
            平整度及坡度必须达到设计要求,以免施工后期出现积水、下沉等问题。

                 二、园林铺装关键施工技术


                 (一)基层施工技术
                 基层施工是基础,如果基层施工出现错误,轻则影响后续的施工进度和难度,重则可

            能会直接造成铺装的塌方,因而要严格保障基层的施工工序和质量。先整平场地,挖高填
            低,尽量使用原场地的土壤,因为土壤的不同也可能造成基层的不稳定。整平场地之后,
            开始用机械夯实场地,一定要把场地内的所有素土全部夯实,夯实的同时要观察土壤,发

            现土质不好的土壤,一定要及时移除,因为土壤土质差也是影响基层质量的因素之一。在
            夯实时,一定要保证所有素土全部达到规定的标准。以上工作就绪后,开始第一层的垫层

            工作,先往平整和夯实后的土地上均匀铺撒碎石作为第一层的垫层。铺撒的碎石要大小均
            匀一致,清除过大的碎石,避免撒上碎石后有坑洼的现象,保证整体看上去较为水平。整
            体铺撒完毕后,用压路机平稳地碾压第一层,碾压时速度不能够过快,因为第一层没有任

            何基础,过快地碾压会导致铺好的某些碎石突起,这样会导致在铺第二层时下面有空洞,
            使地基不稳定。进行第 1 次碾压后,就要在碾压后的碎石上面填充粗砂,用粗砂充分地填

            满碎石的空隙并且没过碎石一定的高度。接下来再进行第 2 次碾压,将粗砂充分碾压实。
            经过几遍碾压之后,洒水使碎石与粗砂进一步结合。
                 (二)稳定层施工技术

                 做好基层以后,开始对稳定层进行施工。先在基层上根据图纸进行定点放线,勾勒出
            铺装的外形以后,根据定点放线的位置用木挡板围住,然后对基层进行洒水。之后根据图
            纸的规定往木板围挡中浇筑一定比例的混凝土,用长尺或木板等工具将水泥整平。稳定层
