                 (二)施工方法

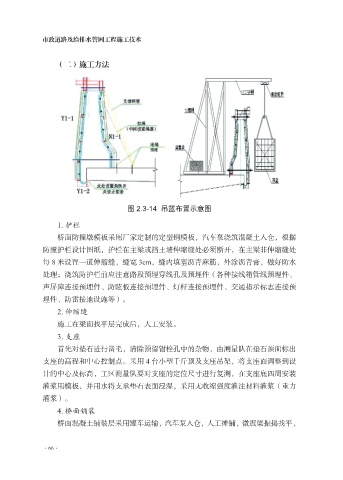

                                      图 2.3-14  吊篮布置示意图

                  1. 护栏
                  桥面防撞墩模板采用厂家定制的定型钢模板,汽车泵浇筑混凝土入仓,根据

             防撞护栏设计图纸,护栏在主梁或挡土墙伸缩缝处必须断开,在主梁非伸缩缝处
             每 8 米设置一道伸缩缝,缝宽 3cm,缝内填塞沥青麻筋,外涂沥青膏,做好防水
             处理;浇筑防护栏前应注意路段预埋穿线孔及预埋件(各种接线箱管线预埋件、
             声屏障连接预埋件、防眩板连接预埋件、灯杆连接预埋件、交通指示标志连接预

             埋件、防雷接地设施等)。
                  2. 伸缩缝
                  施工在梁面找平层完成后,人工安装。
                  3. 支座

                  首先对垫石进行凿毛,清除预留锚栓孔中的杂物,由测量队在垫石顶面标出
             支座的高程和中心控制点。采用 4 台小型千斤顶及支座吊架,将支座面调整到设
             计的中心及标高,工区测量队要对支座的定位尺寸进行复测,在支座底四周安装
             灌浆用模板,并用水将支承垫石表面浸湿,采用无收缩强度灌注材料灌浆(重力

             灌浆)。
                  4. 桥面铺装
                  桥面混凝土铺装层采用罐车运输,汽车泵入仓,人工摊铺,微震梁振捣找平,
