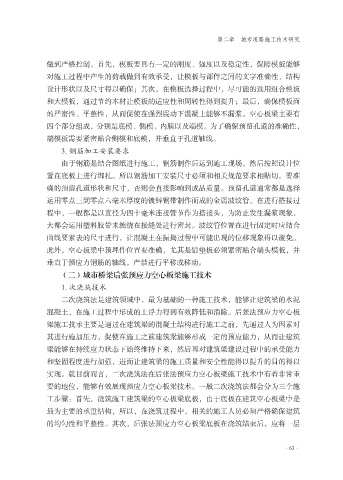

第二章  城市道路施工技术研究


               做到严格控制。首先,模板要具有一定的刚度、强度以及稳定性,保障模板能够
               对施工过程中产生的荷载做到有效承受,让模板与部件之间的文字准确性、结构
               设计形状以及尺寸得以确保;其次,在模板选择过程中,尽可能的选用组合模板

               和大模板,通过节约木材让模板的适应性和周转性得到提升;最后,确保模板面
               的严密性、平整性,从而促使在强烈震动下混凝土能够不漏浆。空心板梁主要有
               四个部分组成,分别是底模、侧模、内膜以及端模。为了确保预留孔道的准确性,
               端模板需要紧密贴合侧模和底模,并垂直于孔道轴线。

                   3. 钢筋加工安装要求
                   由于钢筋是结合图纸进行施工,钢筋制作后运到施工现场,然后按照设计位
               置在底板上进行绑扎。所以钢筋加工安装尺寸必须和相关规范要求相贴切。要准
               确的预留孔道形状和尺寸,否则会直接影响到成品质量。预留孔道通常都是选择

               运用零点三到零点六毫米厚度的镀锌钢带制作而成的金属波纹管。在进行搭接过
               程中,一般都是以直径为四十毫米连接管节作为搭接头,为防止发生漏浆现象,
               大都会运用塑料胶带来缠绕在接缝处进行密封。波纹管位置在进行固定时应结合
               曲线要素表的尺寸进行,让混凝土在振捣过程中可能出现的位移现象得以避免。

               此外,空心板梁中预埋件位置要准确,尤其是锚垫板必须紧密贴合端头模板,并
               垂直于预应力钢筋的轴线,严禁进行平移或移动。
                   (二)城市桥梁后张预应力空心板梁施工技术

                   1. 次浇筑技术
                   二次浇筑法是建筑领域中,最为基础的一种施工技术,能够让建筑梁的水泥
               混凝土,在施工过程中形成的上浮力得到有效降低和消除。后张法预应力空心板
               梁施工技术主要是通过在建筑梁的混凝土结构进行施工之前,先通过人为因素对
               其进行施加压力,促使在施工之前建筑梁能够形成一定的预应能力,从而让建筑

               梁能够在持续应力状态下始终维持下来,然后再对建筑梁建设过程中的承受能力
               和坚固程度进行加强,进而让建筑梁的施工质量和安全性能得以提升的目的得以
               实现。就目前而言,二次浇筑法在后张法预应力空心板梁施工技术中有着非常重
               要的地位,能够有效展现预应力空心板梁技术。一般二次浇筑法都会分为三个施

               工步骤:首先,浇筑施工建筑梁的空心板梁底板,由于底板在建筑空心板梁中是
               最为主要的承重结构,所以,在浇筑过程中,相关的施工人员必须严格确保建筑
               的均匀性和平整性。其次,后张法预应力空心板梁底板在浇筑结束后,应将一层
