Page 14 - 智能变电站电气设备安装与调试技术
P. 14
智能变电站电气设备安装与调试技术
Installation and Debugging Technology of Electrical Equipment in Intelligent Substation

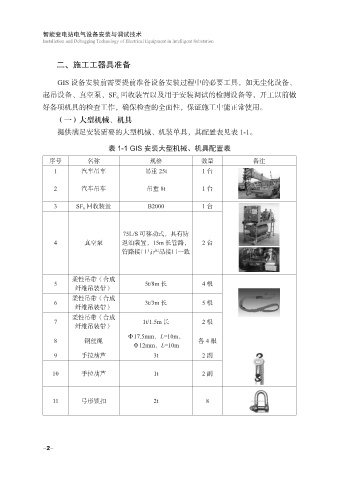

二、施工工器具准备
GIS 设备安装前需要提前准备设备安装过程中的必要工具,如无尘化设备、
起吊设备、真空泵、SF 6 回收装置以及用于安装调试的检测设备等,开工以前做
好各项机具的检查工作,确保检查的全面性,保证施工中能正常使用。
(一)大型机械、机具
提供满足安装需要的大型机械、机装单具,其配置表见表 1-1。
表 1-1 GIS 安装大型机械、机具配置表
序号 名称 规格 数量 备注
1 汽车吊车 吊重 25t 1 台
2 汽车吊车 吊重 8t 1 台
3 SF 6 回收装置 B2000 1 台
75L/S 可移动式,具有防
4 真空泵 返油装置,15m 长管路, 2 台
管路接口与产品接口一致
柔性吊带(合成
5 5t/8m 长 4 根
纤维吊装带)
柔性吊带(合成
6 3t/3m 长 5 根
纤维吊装带)
柔性吊带(合成
7 1t/1.5m 长 2 根
纤维吊装带)
Φ17.5mm,L=10m,
8 钢丝绳 各 4 根
Φ12mm,L=10m
9 手拉葫芦 3t 2 副
10 手拉葫芦 1t 2 副
11 弓形锁扣 2t 8
-2-
