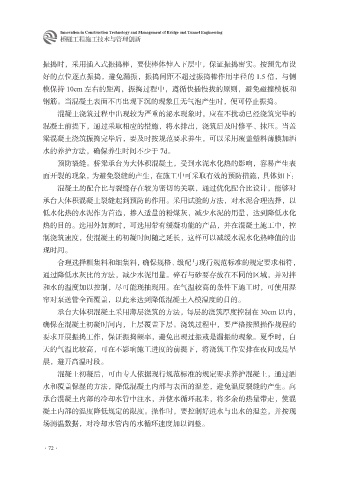

Page 84 - 桥隧工程施工技术与管理创新
P. 84
Innovation in Construction Technology and Management of Bridge and Tunnel Engineering
桥隧工程施工技术与管理创新
振捣时,采用插入式振捣棒,要使棒体伸入下层中,保证振捣密实。按预先布设
好的点位逐点振捣,避免漏振,振捣间距不超过振捣棒作用半径的 1.5 倍,与侧
模保持 10cm 左右的距离,振捣过程中,遵循快插慢拔的原则,避免碰撞模板和
钢筋。当混凝土表面不再出现下沉的现象且无气泡产生时,便可停止振捣。
混凝土浇筑过程中出现较为严重的泌水现象时,应在不扰动已经浇筑完毕的
混凝土前提下,通过采取相应的措施,将水排出,浇筑后及时修平、抹压。当盖
梁混凝土浇筑振捣完毕后,要及时按规范要求养生,可以采用覆盖塑料薄膜加洒
水的养护方法,确保养生时间不少于 7d。
预防裂缝。桥梁承台为大体积混凝土,受到水泥水化热的影响,容易产生表
面开裂的现象,为避免裂缝的产生,在施工中可采取有效的预防措施,具体如下:
混凝土的配合比与裂缝存在较为密切的关联,通过优化配合比设计,能够对
承台大体积混凝土裂缝起到预防的作用。采用试验的方法,对水泥合理选择,以
低水化热的水泥作为首选,掺入适量的粉煤灰,减少水泥的用量,达到降低水化
热的目的。选用外加剂时,可选用带有缓凝功能的产品,并在混凝土施工中,控
制浇筑速度,使混凝土的初凝时间随之延长,这样可以减缓水泥水化热峰值的出
现时间。
合理选择粗集料和细集料,确保规格、级配与现行规范标准的规定要求相符,
通过降低水灰比的方法,减少水泥用量。碎石与砂要存放在不同的区域,并对拌
和水的温度加以控制,尽可能现抽现用。在气温较高的条件下施工时,可使用湿
帘对泵送管全面覆盖,以此来达到降低混凝土入模温度的目的。
承台大体积混凝土采用薄层浇筑的方法,每层的浇筑厚度控制在 30cm 以内,
确保在混凝土初凝时间内,上层覆盖下层。浇筑过程中,要严格按照操作规程的
要求开展振捣工作,保证振捣频率,避免出现过振或是漏振的现象。夏季时,白
天的气温比较高,可在不影响施工进度的前提下,将浇筑工作安排在夜间或是早
晨,避开高温时段。
混凝土初凝后,可由专人依据现行规范标准的规定要求养护混凝土,通过洒
水和覆盖保湿的方法,降低混凝土内部与表面的温差,避免温度裂缝的产生。向
承台混凝土内部的冷却水管中注水,并使水循环起来,将多余的热量带走,使混
凝土内部的温度降低规定的限度。操作时,要控制好进水与出水的温差,并按现
场测温数据,对冷却水管内的水循环速度加以调整。
·72·
