Page 148 - 煤矿巷道施工技术与管理
P. 148
煤矿巷道施工技术与管理
Construction Technology and Management of Coal Mine Roadway

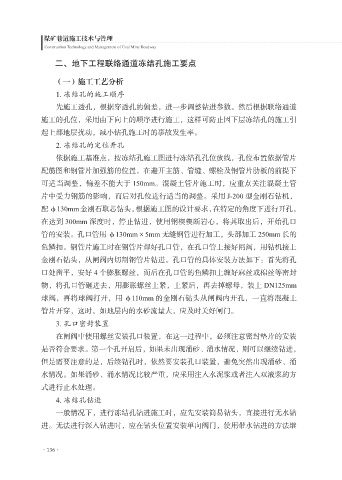

二、地下工程联络通道冻结孔施工要点
(一)施工工艺分析
1. 冻结孔的施工顺序
先施工透孔,根据穿透孔的偏差,进一步调整钻进参数。然后根据联络通道
施工的孔位,采用由下向上的顺序进行施工,这样可防止因下层冻结孔的施工引
起上部地层扰动,减小钻孔施工时的事故发生率。
2. 冻结孔的定位开孔
依据施工基准点,按冻结孔施工图进行冻结孔孔位放线,孔位布置依据管片
配筋图和钢管片加强筋的位置,在避开主筋、管缝、螺栓及钢管片肋板的前提下
可适当调整,偏差不能大于 150mm。混凝土管片施工时,应重点关注混凝土管
片中受力钢筋的影响,而后对孔位进行适当的调整。采用 J-200 型金刚石钻机,
配φ130mm 金刚石取芯钻头,根据施工图的设计要求,在特定的角度下进行开孔,
在达到 300mm 深度时,停止钻进,使用钢楔楔断岩心,将其取出后,开始孔口
管的安装。孔口管用 φ130mm×5mm 无缝钢管进行加工,头部加工 250mm 长的
鱼鳞扣。钢管片施工时在钢管片焊好孔口管,在孔口管上接好闸阀,用钻机接上
金刚石钻头,从闸阀内切割钢管片钻进。孔口管的具体安装方法如下:首先将孔
口处凿平,安好 4 个膨胀螺丝,而后在孔口管的鱼鳞扣上缠好麻丝或棉丝等密封
物,将孔口管砸进去,用膨胀螺丝上紧,上紧后,再去掉螺母,装上 DN125mm
球阀,再将球阀打开,用 φ110mm 的金刚石钻头从闸阀内开孔,一直将混凝土
管片开穿,这时,如地层内的水砂流量大,应及时关好闸门。
3. 孔口密封装置
在闸阀中使用螺丝安装孔口装置,在这一过程中,必须注意密封垫片的安装
是否符合要求。第一个孔开启后,如果未出现涌砂、涌水情况,则可以继续钻进,
但是需要注意的是,后续钻孔时,依然要安装孔口装置,避免突然出现涌砂、涌
水情况。如果涌砂、涌水情况比较严重,应采用注入水泥浆或者注入双液浆的方
式进行止水处理。
4. 冻结孔钻进
一般情况下,进行冻结孔钻进施工时,应先安装简易钻头,直接进行无水钻
进。无法进行深入钻进时,应在钻头位置安装单向阀门,使用带水钻进的方法继
·136·
