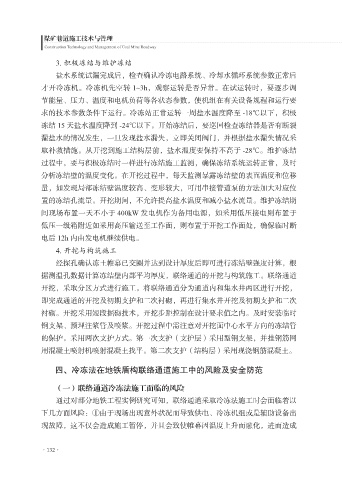

Page 144 - 煤矿巷道施工技术与管理
P. 144

煤矿巷道施工技术与管理
              Construction Technology and Management of Coal Mine Roadway

                 3. 积极冻结与维护冻结
                 盐水系统试漏完成后,检查确认冷冻电路系统、冷却水循环系统参数正常后
             才开冷冻机。冷冻机先空转 1~3h,观察运转是否异常。在试运转时,要逐步调
             节能量、压力、温度和电机负荷等各状态参数,使机组在有关设备规程和运行要

             求的技术参数条件下运行。冷冻站正常运转一周盐水温度降至 -18℃以下,积极
             冻结 15 天盐水温度降到 -24℃以下。开始冻结后,要巡回检查冻结器是否有断裂
             漏盐水的情况发生,一旦发现盐水漏失,立即关闭阀门,并根据盐水漏失情况采
             取补救措施。从开挖到施工结构层前,盐水温度要保持不高于 -28℃。维护冻结

             过程中,要与积极冻结时一样进行冻结施工监测,确保冻结系统运转正常,及时
             分析冻结壁的温度变化。在开挖过程中,每天监测暴露冻结壁的表面温度和位移
             量,如发现局部冻结壁温度较高、变形较大,可用串接管道泵的方法加大对应位
             置的冻结孔流量。开挖期间,不允许提高盐水温度和减小盐水流量。维护冻结期

             间现场布置一天不小于 400kW 发电机作为备用电源,如采用低压接电则布置于
             低压一级箱附近如采用高压输送至工作面,则布置于开挖工作面处,确保临时断
             电后 12h 内由发电机继续供电。
                 4. 开挖与构筑施工

                 经探孔确认冻土帷幕已交圈并达到设计厚度后即可进行冻结壁强度计算,根
             据测温孔数据计算冻结壁内部平均厚度,联络通道的开挖与构筑施工。联络通道
             开挖,采取分区方式进行施工。将联络通道分为通道内和集水井两区进行开挖,
             即完成通道的开挖及初期支护和二次衬砌,再进行集水井开挖及初期支护和二次

             衬砌。开挖采用短段掘砌技术,开挖步距控制在设计要求值之内。及时安装临时
             钢支架、预埋注浆管及喷浆。开挖过程中需注意对开挖面中心水平方向的冻结管
             的保护。采用两次支护方式。第一次支护(支护层)采用型钢支架,并挂钢筋网
             用混凝土喷射机喷射混凝土找平。第二次支护(结构层)采用现浇钢筋混凝土。


                 四、冷冻法在地铁盾构联络通道施工中的风险及安全防范

                 (一)联络通道冷冻法施工面临的风险
                 通过对部分地铁工程实例研究可知,联络通道采取冷冻法施工时会面临着以

             下几方面风险:①由于现场出现意外状况而导致供电、冷冻机组或是辅助设备出
             现故障,这不仅会造成施工暂停,并且会致使帷幕因温度上升而融化,进而造成


             ·132·
