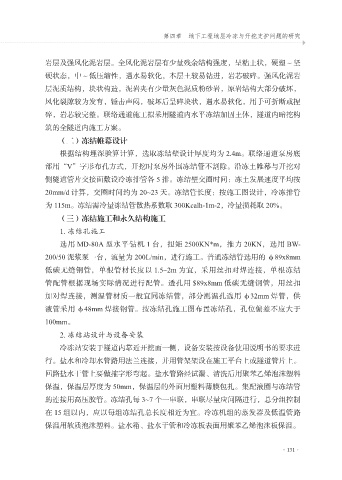

Page 143 - 煤矿巷道施工技术与管理
P. 143

第四章 地下工程地层冷冻与开挖支护问题的研究



              岩层及强风化泥岩层。全风化泥岩层有少量残余结构强度,呈粘土状,硬塑 ~ 坚
              硬状态,中 ~ 低压缩性,遇水易软化,本层土较易钻进,岩芯破碎。强风化泥岩
              层泥质结构,块状构造,泥岩夹有少量灰色泥质粉砂岩,原岩结构大部分破坏,

              风化裂隙较为发育,锤击声闷,破坏后呈碎块状,遇水易软化,用手可折断或捏
              碎,岩芯较完整。联络通道施工拟采用隧道内水平冻结加固土体,隧道内暗挖构
              筑的全隧道内施工方案。

                  (二)冻结帷幕设计
                  根据结构埋深验算计算,选取冻结壁设计厚度均为 2.4m。联络通道泵房底
              部用“V”字形布孔方式,开挖时泵房外围冻结管不割除。沿冻土帷幕与开挖对

              侧隧道管片交接面敷设冷冻排管各 5 排。冻结壁交圈时间:冻土发展速度平均按
              20mm/d 计算,交圈时间约为 20~23 天。冻结管长度:按施工图设计,冷冻排管
              为 115m。冻结需冷量冻结管散热系数取 300Kcalh-1m-2,冷量损耗取 20%。
                  (三)冻结施工和永久结构施工

                  1. 冻结孔施工
                  选用 MD-80A 型水平钻机 1 台,扭矩 2500KN*m,推力 20KN,选用 BW-
              200/50 泥浆泵一台,流量为 200L/min,进行施工。普通冻结管选用的 φ89x8mm

              低碳无缝钢管,单根管材长度以 1.5~2m 为宜,采用丝扣对焊连接,单根冻结
              管配管根据现场实际情况进行配管。透孔用 $89x8mm 低碳无缝钢管,用丝扣
              加对焊连接,测温管材质一般宜同冻结管,部分测温孔选用 φ32mm 焊管,供

              液管采用 φ48mm 焊接钢管。按冻结孔施工图布置冻结孔,孔位偏差不应大于
              100mm。

                  2. 冻结站设计与设备安装
                  冷冻站安装于隧道内靠近开挖面一侧,设备安装按设备使用说明书的要求进
              行。盐水和冷却水管路用法兰连接,并用管架架设在施工平台上或隧道管片上。
              回路盐水干管上要做搉字形弯起。盐水管路经试漏、清洗后用聚苯乙烯泡沫塑料

              保温,保温层厚度为 50mm,保温层的外面用塑料薄膜包扎。集配液圈与冻结管
              的连接用高压胶管。冻结孔每 3~7 个一串联,串联尽量应间隔进行,总分组控制

              在 15 组以内,应以每组冻结孔总长度相近为宜。冷冻机组的蒸发器及低温管路
              保温用软质泡沫塑料。盐水箱、盐水干管和冷冻板表面用聚苯乙烯泡沫板保温。


                                                                                  ·131·
