Page 167 - 煤矿巷道施工技术与管理

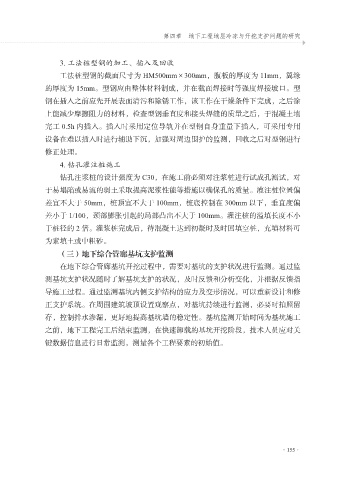

P. 167
第四章 地下工程地层冷冻与开挖支护问题的研究
3. 工法桩型钢的加工、插入及回收
工法桩型钢的截面尺寸为 HM500mm×300mm,腹板的厚度为 11mm,翼缘
的厚度为 15mm。型钢应由整体材料制成,并在截面焊接时等强度焊接坡口。型
钢在插入之前应先开展表面清污和除锈工作,该工作在干燥条件下完成,之后涂
上能减少摩擦阻力的材料,检查型钢垂直度和接头焊缝的质量之后,于混凝土墙
完工 0.5h 内插入。插入时采用定位导轨并在型钢自身重量下插入,可采用专用
设备在难以插入时进行辅助下沉,加强对周边围护的监测,回收之后对型钢进行
修正处理。
4. 钻孔灌注桩施工
钻孔注浆桩的设计强度为 C30,在施工前必须对注浆桩进行试成孔测试,对
于易塌陷或易流的弱土采取提高泥浆性能等措施以确保孔的质量。灌注桩位置偏
差宜不大于 50mm,桩顶宜不大于 100mm,桩底控制在 300mm 以下,垂直度偏
差小于 1/100,颈部膨胀引起的局部凸出不大于 100mm。灌注桩的溢填长度不小
于桩径的 2 倍。灌浆桩完成后,待混凝土达到初凝时及时回填空桩,充填材料可
为素填土或中粗砂。
(三)地下综合管廊基坑支护监测
在地下综合管廊基坑开挖过程中,需要对基坑的支护状况进行监测。通过监
测基坑支护状况随时了解基坑支护的状况,及时反馈和分析变化,并根据反馈指
导施工过程。通过监测基坑内侧支护结构的应力及变形情况,可以重新设计和修
正支护系统。在周围建筑坡顶设置观察点,对基坑持续进行监测,必要时拍照留
存,控制排水渗漏,更好地提高基坑墙的稳定性。基坑监测开始时间为基坑施工
之前,地下工程完工后结束监测,在快速卸载的基坑开挖阶段,技术人员应对关
键数据信息进行日常监测,测量各个工程要素的初始值。
·155·
