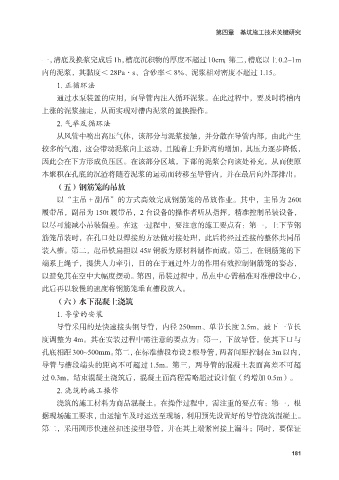

第四章 基坑施工技术关键研究



             一,清底及换浆完成后1h,槽底沉积物的厚度不超过10cm;第二,槽底以上0.2~1m
             内的泥浆,其黏度< 28Pa·s、含砂率< 8%、泥浆相对密度不超过 1.15。
                 1. 正循环法

                 通过水泵装置的应用,向导管内注入循环泥浆。在此过程中,要及时将槽内
             上涨的泥浆抽走,从而实现对槽内泥浆的置换操作。
                 2. 气举反循环法
                 从风管中喷出高压气体,该部分与泥浆接触,并分散在导管内部,由此产生

             较多的气泡,这会带动泥浆向上运动,且随着上升距离的增加,其压力逐步降低,
             因此会在下方形成负压区。在该部分区域,下部的泥浆会向该处补充,从而使原
             本聚积在孔底的沉渣将随着泥浆的运动而转移至导管内,并在最后向外部排出。
                 (五)钢筋笼的吊放
                 以“主吊 + 副吊”的方式高效完成钢筋笼的吊放作业。其中,主吊为 260t

             履带吊,副吊为 150t 履带吊,2 台设备的操作者听从指挥,精准控制吊装设备,
             以尽可能减小吊装偏差。在这一过程中,要注意的施工要点有:第一,上下节钢
             筋笼吊装时,在孔口处以焊接的方法做对接处理,此后将经过连接的整体共同吊

             装入槽。第二,起吊铁扁担以 45# 钢板为原材料制作而成。第三,在钢筋笼的下
             端系上绳子,提供人力牵引,目的在于通过外力的作用有效控制钢筋笼的姿态,
             以避免其在空中大幅度摆动。第四,吊装过程中,吊点中心需精准对准槽段中心,
             此后再以较慢的速度将钢筋笼垂直槽段放入。

                 (六)水下混凝土浇筑
                 1. 导管的安装
                 导管采用的是快速接头钢导管,内径 250mm、单节长度 2.5m,最下一节长
             度调整为 4m。其在安装过程中需注意的要点为:第一,下放导管,使其下口与

             孔底相距 300~500mm。第二,在标准槽段布设 2 根导管,两者间距控制在 3m 以内,
             导管与槽段端头的距离不可超过 1.5m。第三,两导管的混凝土表面高差不可超
             过 0.3m,结束混凝土浇筑后,混凝土面高程需略超过设计值(约增加 0.5m)。
                 2. 浇筑的施工操作

                 浇筑的施工材料为商品混凝土。在操作过程中,需注重的要点有:第一,根
             据现场施工要求,由运输车及时运送至现场,利用预先设置好的导管浇筑混凝土。
             第二,采用圆形快速丝扣连接型导管,并在其上端紧密接上漏斗;同时,要保证
