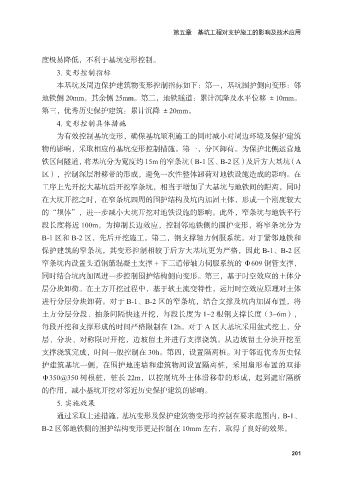

Page 209 - 基坑边坡支护设计与施工管理
P. 209

第五章 基坑工程对支护施工的影响及技术应用



             度极易降低,不利于基坑变形控制。
                 3. 变形控制指标
                 本基坑及周边保护建筑物变形控制指标如下:第一,基坑围护侧向变形:邻

             地铁侧 20mm,其余侧 25mm。第二,地铁隧道:累计沉降及水平位移 ±10mm。
             第三,优秀历史保护建筑:累计沉降 ±20mm。
                 4. 变形控制具体措施
                 为有效控制基坑变形,确保基坑顺利施工的同时减小对周边环境及保护建筑

             物的影响,采取相应的基坑变形控制措施。第一,分区卸荷。为保护北侧运营地
             铁区间隧道,将基坑分为宽度约 15m 的窄条坑(B-1 区、B-2 区)及后方大基坑(A
             区),控制深层滑移带的形成,避免一次性整体卸荷对地铁设施造成的影响。在
             工序上先开挖大基坑后开挖窄条坑,相当于增加了大基坑与地铁间的距离,同时

             在大坑开挖之时,在窄条坑四周的围护结构及坑内加固土体,形成一个刚度较大
             的“坝体”,进一步减小大坑开挖对地铁设施的影响。此外,窄条坑与地铁平行
             段长度将近 100m,为抑制长边效应,控制邻地铁侧的围护变形,将窄条坑分为
             B-1 区和 B-2 区,先后开挖施工。第二,钢支撑轴力伺服系统。对于紧邻地铁和

             保护建筑的窄条坑,其变形控制相较于后方大基坑更为严格,因此 B-1、B-2 区
             窄条坑内设置头道钢筋混凝土支撑 + 下三道带轴力伺服系统的 Φ609 钢管支撑,
             同时结合坑内加固进一步控制围护结构侧向变形。第三,基于时空效应的土体分
             层分块卸荷。在土方开挖过程中,基于软土流变特性,运用时空效应原理对土体

             进行分层分块卸荷。对于 B-1、B-2 区的窄条坑,结合支撑及坑内加固布置,将
             土方分层分段、抽条间隔快速开挖,每段长度为 1~2 根钢支撑长度(3~6m),
             每段开挖和支撑形成的时间严格限制在 12h。对于 A 区大基坑采用盆式挖土,分
             层、分块、对称限时开挖,边坡留土并进行支撑浇筑。从边坡留土分块开挖至

             支撑浇筑完成,时间一般控制在 30h。第四,设置隔离桩。对于邻近优秀历史保
             护建筑基坑一侧,在围护地连墙和建筑物间设置隔离桩,采用扇形布置的双排
             Φ350@350 树根桩,桩长 22m,以控制坑外土体滑移带的形成,起到遮帘隔断
             的作用,减小基坑开挖对邻近历史保护建筑的影响。

                 5. 实施效果
                 通过采取上述措施,基坑变形及保护建筑物变形均控制在要求范围内,B-1、
             B-2 区邻地铁侧的围护结构变形更是控制在 10mm 左右,取得了良好的效果。



                                                                                    201
   204   205   206   207   208   209   210   211   212   213   214
